今天是2024年07月18日 星期四

江西单机容量最大风电项目全面进入安装阶段

来源:江西水电

发布时间:2023年06月19日

点击数: 265

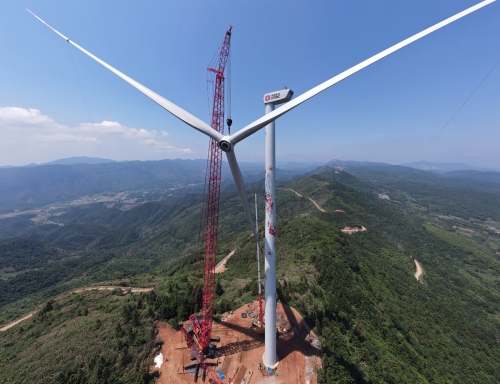

6月14日,江西水电九江瑞昌横立山风电项目吊装施工现场,一片忙碌景象,大家都有条不紊地各司其职,随着22号机位单机容量5.0兆瓦的风机吊装就位,这标志着江西省迄今为止单机容量最大风电项目全面进入安装阶段。



九江瑞昌横立山风电项目项目由特变电工瑞昌风电有限公司投资建设,江西水电EPC总承包施工。项目共规划安装14台风力发电机组(9台4.55兆瓦、其中一台升容至4.6兆瓦,5台5.0兆瓦机型),装机总容量为66兆瓦。塔筒总高度104.133米,叶轮直径185米,最大起重量达119吨。此次吊装的单机容量5.0兆瓦风机,不仅是江西水电目前安装单机容量最大的风机,也是江西省内迄今安装单机容量最大、叶轮直径最长的风机。



现场正在负责调度的风电安装项目经理张洪喜表示:“刚吊装的风机是5.0兆瓦的机型,该机型是公司目前安装单机容量最大的风机,单片叶长91米,重量达23.5吨,属于超长、超大物件,山路难走,从山下运至山上机位处非常困难,往往要用好几台装载机接龙在前面拉,才能拖上山。这段时间天气不错,我们要在梅雨季到来前,抓紧时间推进设备吊装。”



“经过前期的努力付出,目前项目现场升压站电气设备已安装调试完成,正在进行相关并网前准备工作。风机吊装已完成3台。110千伏送出线路全长5.5公里,目前线路已全线贯通。5月底完成全部风机基础浇筑,现在全面进入风机吊装阶段,预计今年10月份实现风机全容量并网。”江西水电新能源公司横立山风电项目经理曾祥华说道。



瑞昌横立山因山势高耸绵恒,横立于大山之中而得名。属典型的喀斯特地貌,平均海拔虽然只有500米,但山路崎岖,坡陡弯急,给道路修复、设备运输带来了很大困难。



面对设备运输困难、风机位场地吊装受限、气候等不利因素,项目施工团队及时制定相关措施,合理安排时间,及时化解施工过程中可能出现的安全、技术、质量等问题,全体施工人员齐心协力,攻坚克难,安全高效有力推进项目建设。



该项目建成投产后,每年可为电网提供 152780.54兆瓦清洁电能,每年可节约标煤约46900吨,每年可减少产生二氧化碳88310吨。具有明显的经济效益、社会效益及环境效益,这将对瑞昌当地经济社会发展、实现“碳达峰、碳中和”目标以及生态文明建设起到积极作用。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
