今天是2024年07月18日 星期四

印尼巴塘水电站大坝截流成功

来源:水电十局

发布时间:2023年07月11日

点击数: 318

当地时间7月10日上午11点08分,印尼国家重大水利工程巴塘水电站完成大坝截流,实现大干以来首个重大节点目标,标志着大坝主体工程正式进入坝肩和基坑开挖阶段。项目业主、电建国际、水电十局、北京院、印尼国家电力公司代表和南塔潘努力县县长等共同见证截流时刻。



截流采用土石围堰一次拦断河床,左岸的导流兼泄水放空洞导流。为确保截流成功,项目抓住截流流量10年一遇的窗口期,又好又快推进导流兼泄水放空洞施工。导流兼泄水放空洞洞身长440米,有压段为马蹄形和无压段城门洞形,分别设置一道事故闸门井和工作闸门井,高度均为53米。导流兼泄水放空洞从开始开挖至衬砌完成共用时14个月,全体参建人员切实践行中国电建“创新、协调、绿色、开放、共享”五大发展理念,超前谋划,大胆创新,突破工程技术难点,克服了钢筋工程量大、混凝土体型多变、竖井施工干扰大、施工工期紧等困难和挑战,以争创国家优质工程奖的精气神顺利实现大江截流的节点目标。



印尼巴塘水电站装机4×127.5兆瓦,总装机510兆瓦,多年平均发电量2228.14吉瓦时,是印尼在建的最大水电站。巴塘水电站利用清洁可再生的水能发电,一方面可缓解当地电力供应紧张的局面,另一方面可改善苏门答腊岛以燃油、燃气机组为主的能源结构,节约大量煤炭资源,减少温室气体排放,对保护大气环境、减少空气污染、减轻酸雨危害、应对全球气候变化具有重要的意义。电站建设和运行期间可增加约3000多个就业岗位,对当地的经济发展尤其是旅游业的发展产生积极的促进作用。

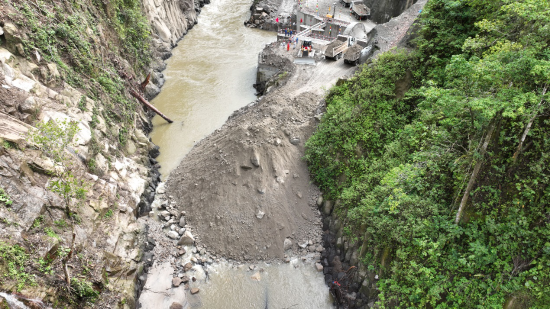

截流仪式





截流现场

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
