沙坪一级水电站二期围堰防渗墙工程完工

来源:葛洲坝市政公司

发布时间:2023年07月13日

点击数: 315

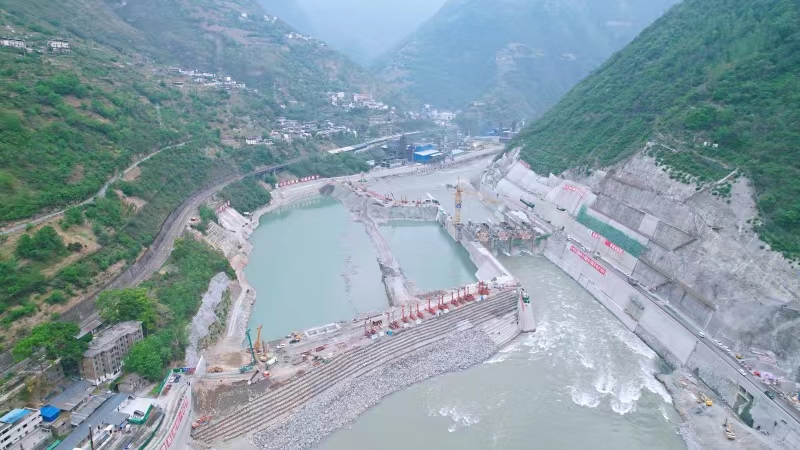

7月10日,随着最后一车混凝土浇筑结束,由中国能建葛洲坝市政公司承建的沙坪一级水电站二期围堰防渗墙完工。





沙坪一级水电站二期围堰防渗墙墙体设计厚度1.0米,总工程量约18802.4平方米,最大孔深为60.3米,上、下游围堰施工轴线总长度422.67米,计划工期为89天,实际施工76天,比计划施工时间提前13天完工。



沙坪一级水电站位于乐山市金口河区境内,是四川省“十四五”重点建设项目和乐山市“挂图作战”重大项目,是贯穿四川省大渡河水电能源主线的重要阶梯电站。水电站总装机容量360兆瓦,多年平均发电量16.35亿千瓦时。电站建成后,每年可为国家节约标煤50万吨,减少二氧化碳排放106.72万吨,对落实国家“碳达峰、碳中和”战略及新能源战略,加快当地工业转型升级具有重大的意义。
