溪洛渡水电站最后一台机组转子完成吊装

来源:中国长江三峡集团公司

发布时间:2014年05月13日

点击数: 347

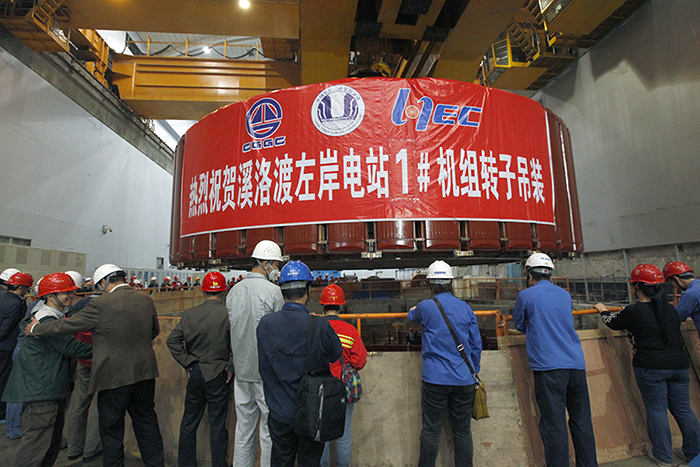

溪洛渡水电站左岸1号机组转子吊装成功。陈涛  摄



本网讯(明媚 刘操 报道)5月9日,溪洛渡电站左岸1号机组顺利完成转子吊装,进入总装阶段。这是溪洛渡电站计划投产的18台水轮发电机组中最后一台进入总装阶段的机组。至此,溪洛渡电站的机电安装主体工作进入尾声。


    溪洛渡水电站1号机组由哈尔滨电机有限公司设计和制造,葛洲坝集团机电建设公司溪洛渡左岸机电安装项目部承担安装,三峡发展溪洛渡安装监理部监理。上午10时15分,随着起吊总指挥一声令下,1号水轮发电机组转子由两台1000吨桥机从主安装间转子组装工位缓缓起吊,平移至1号机坑上方位置后缓慢下降。11时,1号机转子落在推力头,顺利就位。


    1号水轮发电机组转子由转子中心体、支臂、磁轭和磁极组成,包括磁极,最大直径约14.1米,高约3.8米,总起重量约达1500吨,是水轮发电机组最重的部件。机组转子安装过程中,各单位精心部署,密切配合,明确工作职责。中国三峡集团机电工程局要求以精品机组的标准完成最后一台机组的组装,再接再厉,确保完美收官。施工人员、监理人员表示将严格按照计划进度目标组织施工,优质高效完成安装工作。


    溪洛渡电站分左、右岸地下电站,各安装9台单机容量77万千瓦机组,分别由东电、哈电和福伊特提供,总装机容量1386万千瓦。目前,溪洛渡电站已有14台机组投入运行,剩余4台正在进行紧张的安装调试,预计汛前全部投产。
