今天是2024年12月31日 星期二

李家峡水电站扩机工程5号机组进入72小时试运行

来源:黄河水电

发布时间:2023年10月07日

点击数: 373

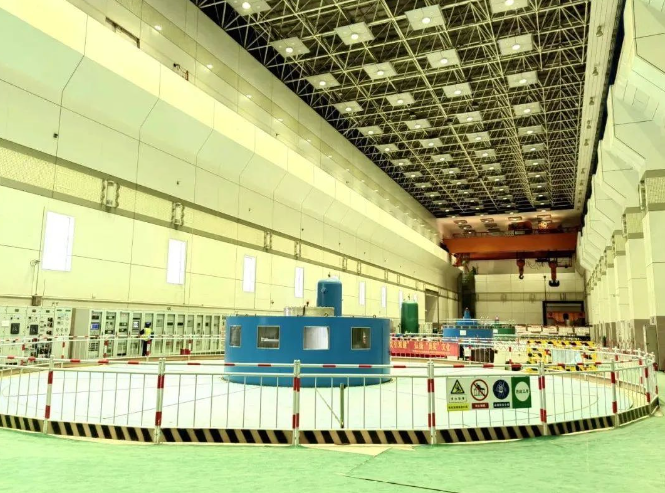

10月5日10时28分,黄河公司李家峡水电站扩机工程5号机组顺利完成并网前全部试验,经西北网调下令进入72小时试运行,迈入正式投产发电的冲刺阶段。

“72小时试运行是机组正式商业运行前的最后一项程序,是对机电设备制造、安装及系统调试情况的全面检验。”黄河公司工程管理部主管薛宁说,5号机组于10月4日22时前先后完成机组充水、自动开停机、系统倒送电、同期并网、带负荷及甩负荷等一系列专业试验,试验结果显示5号机组各项参数良好。

为确保扩机工程早日顺利投产,公司工程管理部、工程建设分公司、电力检修公司、西勘院、水电四局等参建单位强化统筹协调,持续优化施工组织,严把工程安全质量关。“72小时试运行期间,我们将联合各参建方严格执行24小时值班值守,全面记录机组设备、系统运行参数和状态,为机组正式投产运行后安全经济运行夯实基础。”工程建设分公司副总经理杨云峰说。

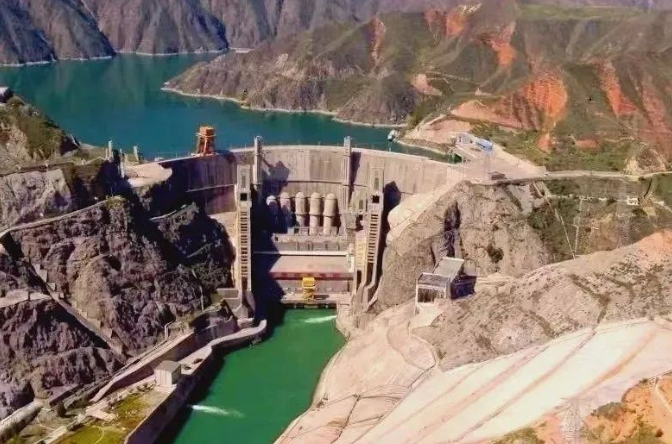

李家峡水电站位于青海省尖扎县和化隆回族自治县交界处的黄河干流上,电站单机容量40万千瓦,规划总装机容量200万千瓦,是我国首次采用双排机布置,也是世界最大双排机布置的水电站。

5号机组作为“青豫直流”特高压外送通道的重要调峰电源,主要配合光伏、风力发电间歇性电源运行,平抑风光发电出力变幅,将新能源发电转换为安全稳定的优质电源,实现清洁能源打捆外送,将为推进海南州千万千瓦级清洁能源基地建设,助力青海打造国家清洁能源产业高地和国家电投“2035一流战略”作出重要贡献。

随着5号机组即将正式发电运行,李家峡水电站也将迎来200万千瓦全容量投产,电站的效益将更加显著,为祖国74周年华诞献礼。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
