绰斯甲水电站首部枢纽工程大坝第二次成功截流

来源:中国能建葛洲坝一公司

发布时间:2023年10月25日

点击数: 359

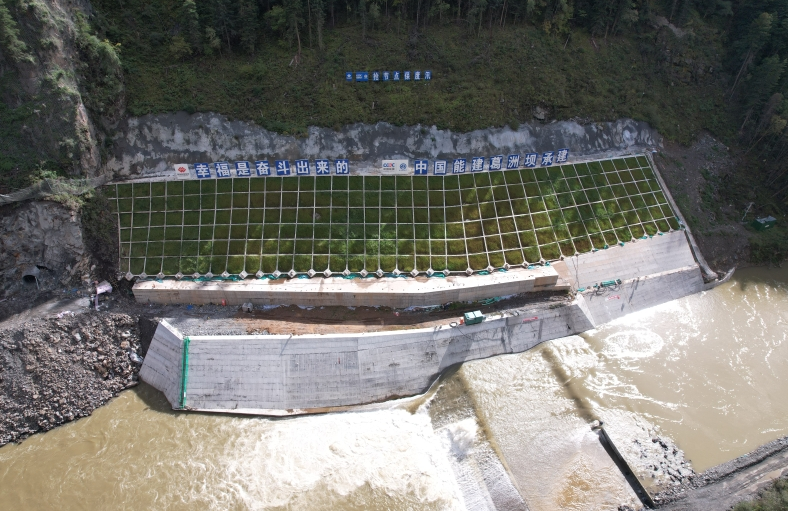

10月21日,随着最后一车石渣倒进龙口,由中国能建葛洲坝一公司承建的四川省阿坝州绰斯甲水电站首部枢纽工程大坝实现第二次成功截流。

绰斯甲水电站位于四川省阿坝州,为闸坝引水式电站。电站由总库容116.2万立方米,装机容量39.2万千瓦,首部枢纽工程由挡水建筑物、泄洪、冲沙建筑物、鱼道、生态电站、主电站引水建筑物和厂房建筑物组成。

由于汛期施工特点,绰斯甲水电站首部枢纽工程大坝汛期需安全过流,无法正常施工。进入十月份,随着绰斯甲河流量逐渐减小,项目部提前策划、精心准备,于10月中旬开始进行上游围堰回填加高,经过一周的努力,终于实现大坝第二次截流成功,为下一步基坑抽水、清淤及闸坝混凝土浇筑赢得了宝贵时间,更为2024年4月30日闸坝混凝土浇筑完成并具备蓄水条件奠定坚实的基础。

绰斯甲水电站是阿坝州建设“川西北生态示范区”的重要支撑项目,对促进壤塘经济提质增效、追赶跨越,改善民生福祉具有重要意义。
