来源:中国电建
发布时间:2023年10月27日
点击数: 408

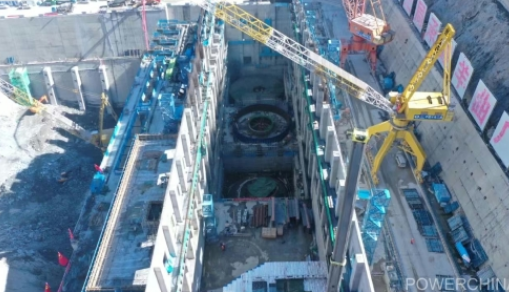

10月24日,由西北院勘测设计的羊曲水电站3台机组蜗壳安装全部完成,较计划工期提前17天,标志着机组安装迎来高峰期。
蜗壳是水轮机的引水部件,与引水压力钢管和尾水管相连,位于水轮机最外层,四周包围着座环,并与座环的上、下过渡板相连接,把水流以较小的水头损失,均匀对称地引向导水机构,形成环流后再进入转轮,保证转轮工作时始终浸入水中。
羊曲水电站共安装3台40万千瓦混流式水轮发电机组,总装机容量120万千瓦,单台机组蜗壳共28节,其中最大单节外形尺寸7600毫米,重22.708吨,板厚为38毫米,总安装时间152天。其中,2号机组蜗壳安装较计划工期提前7天完成,1号机组蜗壳安装较计划工期提前10天完成,3号机组蜗壳安装较计划工期提前17天完成,圆满实现“三连超”。
作为我国首条±800千伏青豫直流特高压外送通道的重要支撑调峰电源,羊曲水电站建成后,世界上首条主要输送风光新能源的青豫直流特高压外送通道即可满负荷送电,对助力国家实现“双碳”目标意义重大。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
