安哥拉凯凯水电站主厂房中导洞贯通

来源:中国能建葛洲坝集团

发布时间:2023年11月06日

点击数: 274

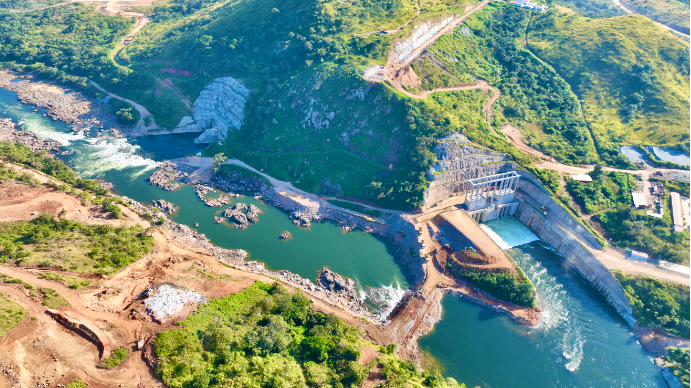

当地时间10月31日,随着一声炮响,由中国能建葛洲坝集团承建的安哥拉凯凯水电站项目主厂房首层中导洞顺利贯通,主厂房开挖实现阶段性进展。

项目主厂房布置在宽扎河左岸,高程440.00~372.45米,尺寸为221.0米×30.37米×67.55米,石方洞挖28.9万立方米。计划分9层开挖,第一层为拱形隧洞,中导洞宽10米,最大开挖高度10.6米,总长度221米。厂房首层开挖采用“先开挖导洞、后扩挖边墙”的方式进行。此次中导洞的贯通将为主厂房上下游边墙扩挖创造有利条件。

截至目前,安哥拉凯凯水电站地下工程项目已完成厂顶施工支洞、尾调施工支洞、引水下平施工支洞、新增尾水施工支洞洞挖施工,正进行地下厂房首层、1号2号尾水隧洞及引水隧洞下平段等作业面施工,预计于2024年初完成厂房首层开挖。

安哥拉凯凯水电站项目位于安哥拉北宽扎省栋多市,距离首都罗安达约230千米,是目前中资企业在安哥拉承建的最大水电站。建成后,年平均发电量达8566亿千瓦时,将满足安哥拉50%以上供电需求,建设高峰期将为当地提供近万个就业岗位,极大地促进当地经济及社会发展。
