今天是2024年12月28日 星期六

玛尔挡水电站大坝填筑到顶

来源:玛尔挡公司

发布时间:2023年11月28日

点击数: 430

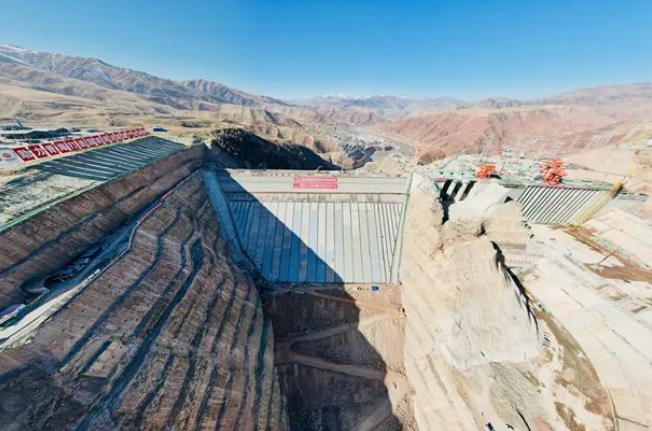

11月25日,随着最后一层堆石料碾压完成,玛尔挡水电站大坝顺利填筑至3278.8m设计高程,标志着电站又一重大里程碑节点目标顺利完成。

玛尔挡水电站位于青海省同德县与玛沁县交界处的黄河干流上,是龙羊峡以上黄河干流湖口至尔多河段规划的第九座梯级电站。玛尔挡水电站面板堆石坝坝高211米,坝顶高程3283米,填筑总量约为920万立方米,是目前国内在建海拔最高的200米级特高混凝土面板堆石坝。

在大坝填筑过程中,玛尔挡公司严格把控大坝填筑质量,利用GPS实时监控系统对铺料压实厚度、振动碾行驶轨迹、振动状态、行走速度、碾压遍数进行实时监控、反馈。实现对大坝填筑施工全过程的动态实时管控,有利保证了碾压质量、明显提高了碾压效率,对于促进堆石坝填筑的数字化转型具有重要意义。

电站坝体堆石自2021年6月1日开始填筑碾压以来,玛尔挡公司全面贯彻落实集团公司“41663”总体工作方针,坚持“两高一低”工程建设要求,克服疫情影响、材料进场困难、多部位多工序交叉干扰等诸多不利因素,科学组织,精心管理,建立“专班督办、每日协调、定期总结”的工作机制,及时协调解决工程推进中的各类问题,保证现场24小时不间断施工,实现了大坝挤压边墙施工速度创国内新高、趾板混凝土提前35天完成浇筑等一个又一个目标。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
