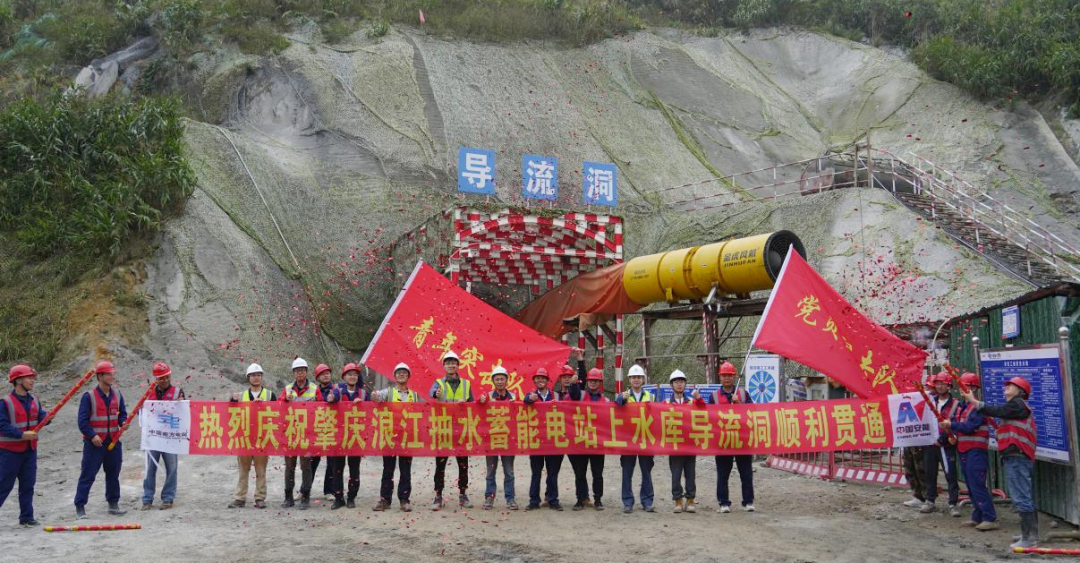

1月18日,广东肇庆浪江抽水蓄能电站上水库导流洞顺利贯通,为后续上水库导截流和大坝按期施工奠定了坚实的基础。
导流洞为上水库大坝施工期的主要泄水通道,是保证主体工程安全度汛的关键建筑物。肇庆浪江抽蓄电站上水库导流洞洞身布置于坝址右岸,全长797.186米,洞身为城门洞型,净尺寸为3米×4米。导流洞于2023年10月7日开始双向掘进,月最大进尺达240米。
为确保导流洞早日安全贯通,肇庆浪江项目各参建单位精心统筹各方资源,积极协调解决施工过程中遇到的难题,克服了项目前期交通运输条件差,临建设施布置受限,炸药供应不连续等困难,采取了导流洞线路优化调整、优化洞室开挖支护工序、安排专人对上山便道进行管理维护等措施,高标准、零事故顺利完成了导流洞精准贯通的任务。
肇庆业主项目部将组织各参建单位精诚协作,迎难而上,确保按计划实现各项关键节点目标。根据施工进度计划,肇庆项目上水库导流洞预计于2024年4月具备过流条件,下水库导流洞于年内具备过流条件。(杜振滨)
