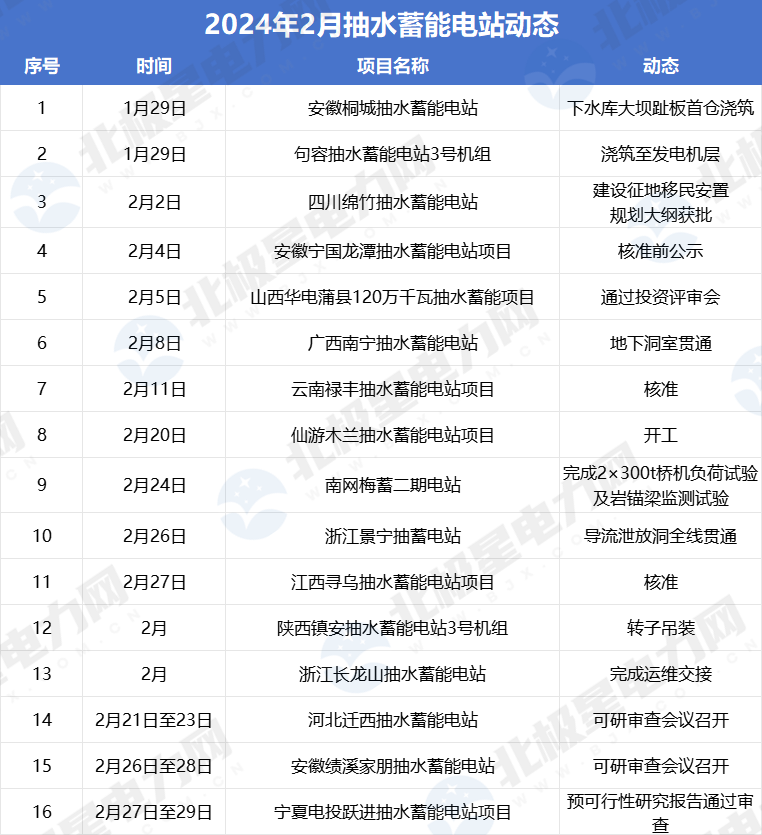

据北极星电力网不完全统计,2024年2月共有16座抽水蓄能电站迎来重要进展,其中4座抽水蓄能电站项目核准、开工。

云南、江西各有一个抽水蓄能项目核准,云南禄丰抽水蓄能项目建设4台额定容量30万千瓦的单级立轴混流可逆式水泵水轮发电机组,总装机120万千瓦,建设地点位于楚雄彝族自治州禄丰市西北部与元谋县交界处,项目估算总投资约8.06亿元。江西寻乌抽水蓄能项目总装机容量120万千瓦,安装4台单机容量30万千瓦的单级立轴混流可逆式水泵水轮发电电动机组,项目总投资79.5亿元。安徽宁国龙潭抽水蓄能电站项目核准前公示,该项目新建一座装机1200MW抽水蓄能电站。

2月,华东地区已投产最大抽水蓄能电站——浙江长龙山抽水蓄能电站正式移交三峡集团所属长江电力运维管理。由三峡集团所属三峡建工投资、建设及运营,共安装6台35万千瓦可逆式水泵水轮发电机组,总装机容量210万千瓦,于2022年6月30日全部投产发电。

2月20日,福建仙游木兰抽水蓄能电站项目正式开工建设。该项目位于仙游县社硎乡和菜溪乡交界处,是华南区域首个、全国第二个采用小直径TBM设备掘进地下厂房长探硐工程,计划安装4台单机容量35万千瓦可逆式水泵水轮发电机组,总装机140万千瓦。形成设计年发电量14亿千瓦时、年抽水电量18.67亿千瓦时、年发电利用小时数约1000小时的抽水蓄能电站。

2月8日,广西首个抽水蓄能工程——广西南宁抽水蓄能电站地下洞室全面贯通,本次贯通的自流排水洞总长接近5100米,2022年11月正式启动开挖,工程应用全断面硬岩隧道掘进机(TBM)“南宁一号”,这在华南抽水蓄能工程领域尚属首次。目前,项目建设已全面进入机电安装新阶段,预计将于2025年全面投产发电。
