今天是2024年12月24日 星期二

玛尔挡水电站顺利完成4号机组330千伏高压电缆交流耐压试验

来源:筑梦玛尔挡

发布时间:2024年03月28日

点击数: 371

3月24日,玛尔挡水电站顺利完成4号机组330千伏高压电缆交流耐压试验,为顺利实现4号机组投产发电目标打下了坚实基础。

试验前,玛尔挡公司组织各方进行联合检查,确定变压器出口开关及隔离开关分闸状态、接地短路线挂装、试验接线、过流过压保护装置的投入状态、试验区的隔离措施等,严防系统向变压器倒送电,避免人员进入高电压试验区危及人身安全,确保整个试验过程安全有序进行。

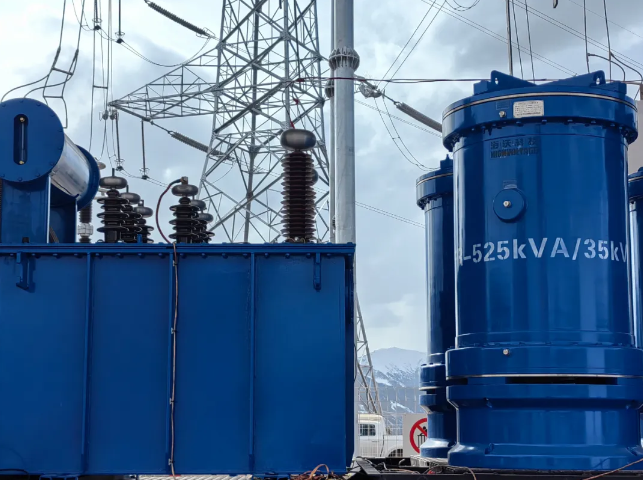

本次试验根据现场条件组装电抗器、电容分压器等试验设备。试验过程分相进行,对一相电缆加压时,其余两相电缆接地,在零电压下接通电源,缓慢从0千伏升压到323千伏,保持60分钟,然后将试验电压从247千伏降为0千伏,最后在加压回路上挂接地棒,整个试验过程持续了4个小时。

下一步,玛尔挡公司将紧盯各项施工任务,继续保持高标准、严要求,持续强化设备安装调试及验收各环节过程质量管控,以年度投产发电目标为基准线,细化节点,统筹各方力量,千方百计完成年底全部机组高标准投产目标。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
