广西桂平航运枢纽扩机工程水轮发电机组进入安装高峰期

来源:中国水利水电第十二工程局有限公司

发布时间:2024年03月28日

点击数: 522

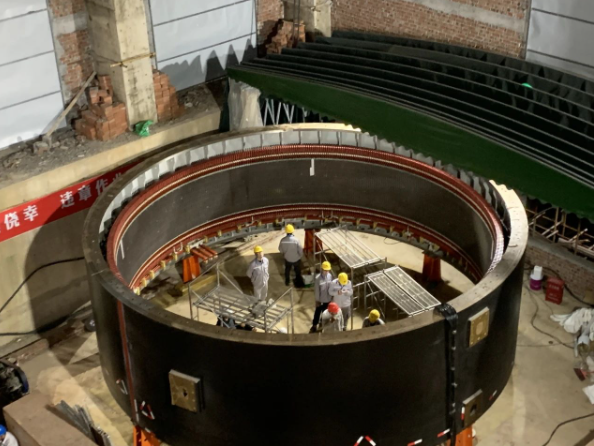

3月21日,随着灯泡头吊装完成,广西桂平航运枢纽扩机工程水轮发电机组进入安装高峰期。此前,项目部已相继于2月1日完成定子叠片线下组装、3月5日完成厂房桥式起重机及桥式启闭机试重并通过验收、3月10日完成导水结构吊装。如今,项目建设现场一片“火热”。

目前,项目基本实现了厂房封顶,以及厂房外墙和副厂房内墙装修抹灰完成,项目部对穿坝段施工箱涵顶板混凝土,尾水渠围堰正在拆除施工中;导水机构已安装完成。副厂房一次、二次电缆正在敷设施工,大轴及轴承正在组装施工,其他设备安装工作也在有序推进。

下一步,项目部将严格按照既定并网发电目标,抢抓工程建设进度,全力协调施工队伍现场交叉、穿插施工,提高安装工作效率,全力以赴推进项目建设进度,确保如期实现机组并网目标。
