玛尔挡水电站4号机组上机架组焊完成、主变压器安装完成

来源:国家能源集团青海公司之声

发布时间:2024年04月15日

点击数: 411

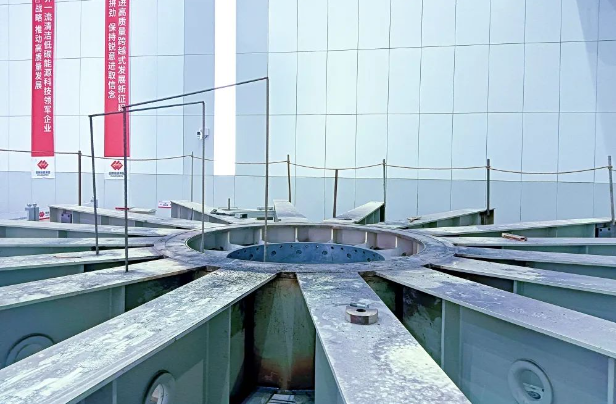

4月11日,玛尔挡水电站4号机组上机架组焊完成。玛尔挡水电站上机架由中心体和16个支臂组焊而成,支臂立缝高度为1145毫米,上下平焊缝宽度为600毫米,上机架中心体装配重量为58吨,钢板组焊结构的中心体兼作上导轴承油槽。上机架的顺利组焊完成,为上机架预装提供了充足时间。下一步玛尔挡公司将锚定2024年年底全部机组投产发电目标,紧盯时间节点,落细责任措施,强化现场质量管控,严把质量关、进度关、安全关,坚持高标准、严要求,全力推进工程建设进度。

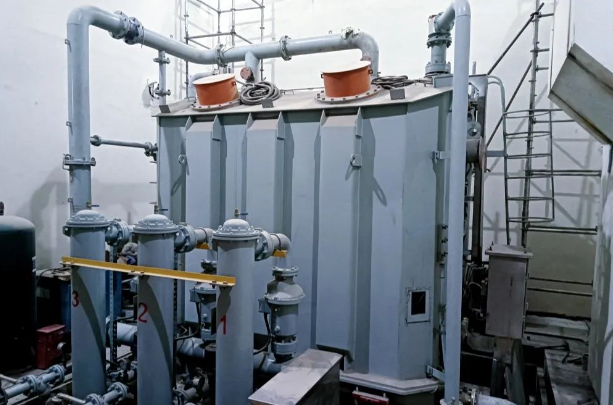

4月12日,玛尔挡水电站4号机组主变压器安装完成。玛尔挡水电站4号机组采用户内单相双绕组无励磁调压水冷电力变压器,单台额定容量为210兆伏安,高压侧额定电压330千伏,低压侧额定电压18千伏,变压器尺寸长5.6米、宽3.4米、高4.05米,重量为119.55吨。针对主变室场地狭小,油枕、套管等吊装空间有限,玛尔挡公司优化施工工艺,通过“灵活走位”,不断调节吊装方向,狠抓项目建设,严格把控进度,紧紧围绕时间节点要求,按期完成了主变压器安装工作。

下一步,玛尔挡公司将紧密协同各参建单位,抓好设备安装、调试、验收关口,全力保证玛尔挡水电站1至4号机组按期高质量投运,为顺利实现年底全部机组的发电目标奠定了基础。
