刘家峡水电站3号机组顶盖吊装顺利完成

来源:四局机电

发布时间:2024年04月19日

点击数: 475

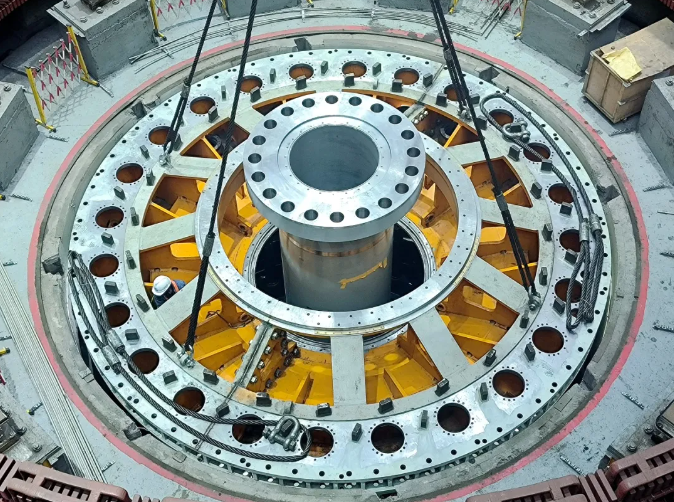

4月17日,由中国水电四局机电安装分局承建的刘家峡水电站3号机组改造安装工程水轮机组顶盖顺利吊装。

此次改造安装的顶盖由哈电集团生产,总重量约84吨,最大直径为7.5米。顶盖在安装间完成组装焊接工作。顶盖吊装前完成了底环、导叶的吊装以及水机轴与转轮的连接工作。

顶盖吊装过程中难点在于水轮机轴的防护以及导叶处的配合,为确保人员、设备的安全,顺利完成顶盖的吊装,项目部对顶盖吊装方案进行了优化、改进,进一步完善了吊装作业的安全措施,组织人员对厂房桥机和起重吊具等关键性设备及工器具进行了重点安全检查,对全体人员进行了安全技术交底,培训了高空作业安全操作规程、起重作业注意事项及吊装突发应急措施。

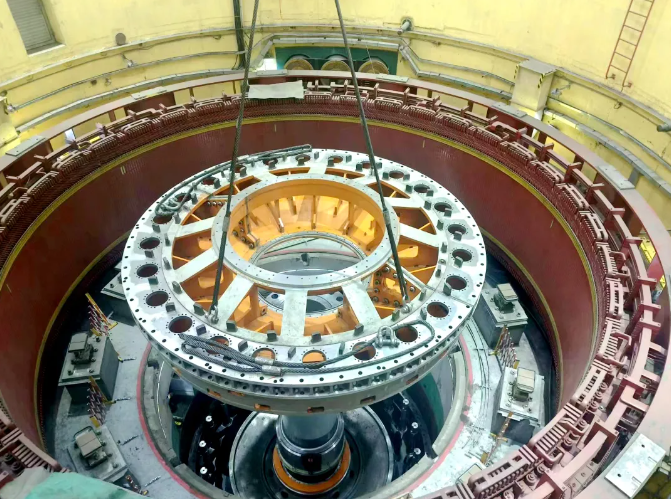

本次吊装历时2小时,吊装过程中,起重指挥人员密切关注顶盖与水机轴、导叶等部位间隙,根据实际情况及时调整,最终平稳落于座环上。经相关专业技术人员检查确认,顶盖与基础密封面接触情况严密,符合质量标准要求。

此次水轮机顶盖顺利完成回装,标志着此次刘家峡水电站3号机组改造安装工作又迈出了关键的一步,接下来,项目部将继续优质高效履约,早日完成改造安装任务。
