今天是2024年12月24日 星期二

刘家峡水电站3号机组转子回装完成

来源:四局机电

发布时间:2024年04月26日

点击数: 459

4月25日,由中国水电四局机电安装分局承担改造安装任务的刘家峡水电站3号机组转子回装完成,标志着工程关键节点顺利完成,机组进入全面冲刺发电阶段。

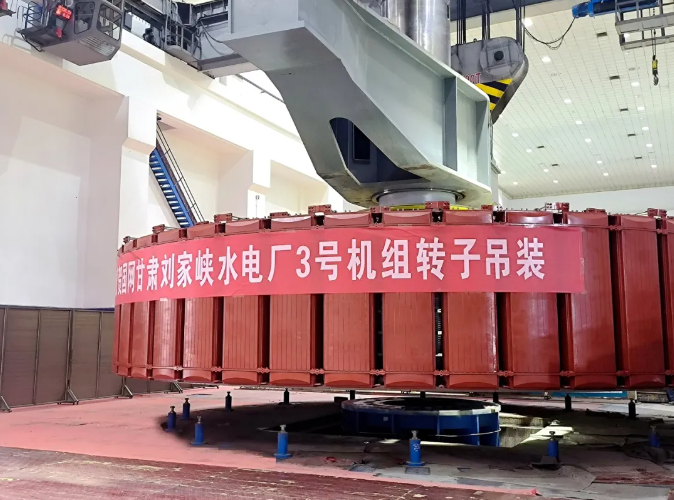

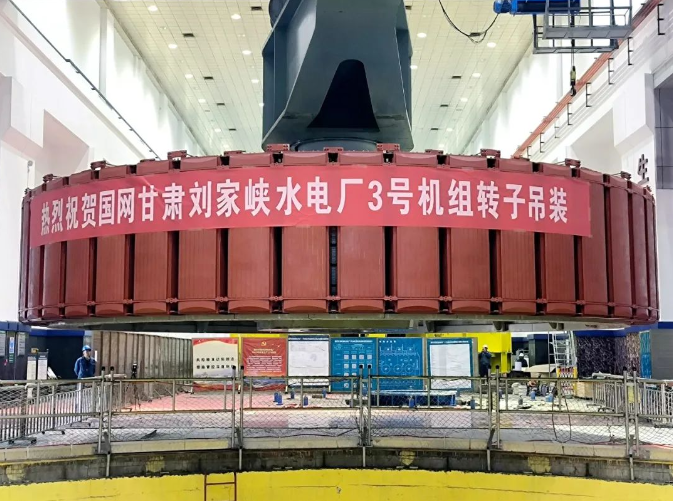

本次安装的转子2023年11月19日进场组装,12月18日焊接完成,2024年3月19日叠片完成,4月14日磁极挂装完成。起吊作业前完成了制动器的调整及转子平衡梁的安装。转子起吊重量645吨,总高度约为8.4米(含顶轴),最大直径11.7米。整个吊装过程历时51分钟,顺利将转子平稳落至制动器上。

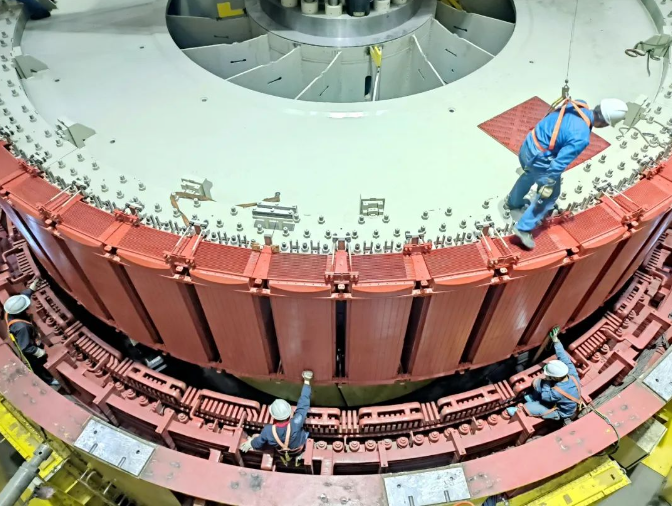

本次吊装行进路线为安装间至3号机基坑,转子下落过程中与定子单边间隙仅34毫米,给吊装作业带来了较大难度。为确保转子一次吊装成功,项目部精心编制吊装专项方案,各班组提前进行安全技术交底,明确工作任务、工作流程和人员分工,周密部署转子回装的技术措施和安全措施;对发电机定子、转子进行全方位仔细检查和细致的清理工作;并对紧急情况的应急措施再次确认。

转子吊装是机组改造过程的关键节点,为后续各项节点完成创造了良好条件。接下来,项目部将进一步加强安全、质量、工期的管控力度,严格执行改造安装工艺流程,力争打造精品工程,确保机组如期投运发电。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
