今天是2024年07月16日 星期二

玛尔挡水电站大坝三期面板全部浇筑完成

来源:筑梦玛尔挡

发布时间:2024年05月21日

点击数: 281

5月16日,随着最后一方混凝土入仓,总浇筑量为3.87万立方米的玛尔挡水电站面板混凝土浇筑全部完成,提前60天完成年度节点目标,为第二阶段蓄水、年底全部机组投产发电奠定了坚实基础。

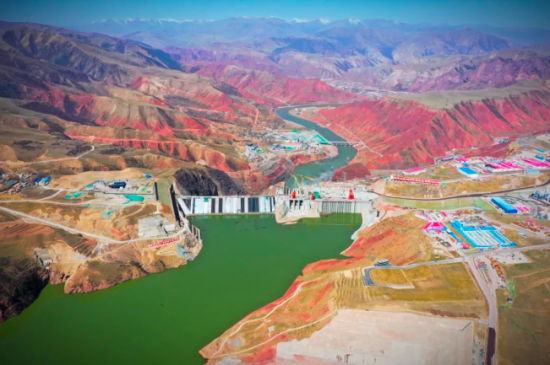

图为玛尔挡水电站全貌

玛尔挡水电站大坝为混凝土面板堆石坝,最大坝高211米,混凝土面板共计37块,分三期分别采用7米和13米的无轨滑模施工方式浇筑,其中三期面板总面积1.7万平方米,混凝土方量约0.78万立方米。

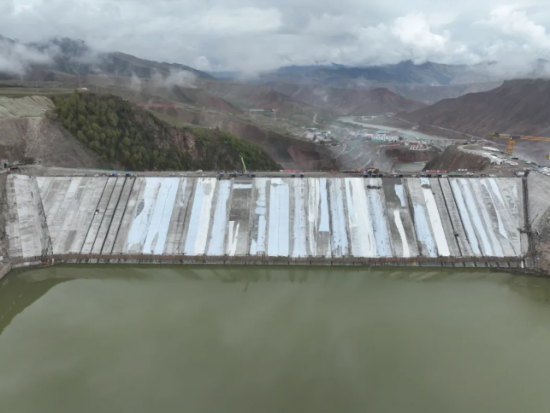

图为玛尔挡水电站三期面板浇筑现场(资料图)

为确保防洪度汛安全及第二阶段蓄水目标,玛尔挡公司全体干部职工认真贯彻落实集团公司和地方政府有关防洪度汛要求,科学谋划,精心组织,克服施工期间昼夜温差大、降雨增多、坝顶作业面窄等困难,确保面板按期交付。施工过程中秉持“试验先行、首件认可、样板引领、持续提高”的质量管理理念,安排专人巡查值班、监理24小时旁站制度,严格控制混凝土拌合、运输、入仓、振捣、收面、养护等环节工艺,持续推进现场施工标准化,在现场设置了大坝面板施工工艺牌、质量控制要点及相关负责人信息牌,共计开展4项工艺性试验,每次试验均符合施工作业标准。自开工以来,玛尔挡水电站积极探索高海拔地区200米级面板堆石坝施工技术解决方案,先后发表了《玛尔挡混凝土面板堆石坝面板混凝土配合比试验研究》《玛尔挡高面板堆石坝分期快速施工技术》等研究著作。

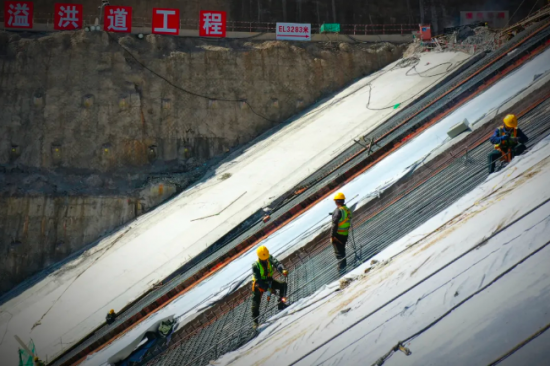

图为玛尔挡水电站三期面板全貌

据了解,玛尔挡水电站作为“西电东送”和“青电入豫”骨干电源点,全面投产后,多年平均年发电量达73.04亿千瓦时,相当于每年节约标准煤约220万吨,减少二氧化碳排放约816万吨,将为青海省及东部地区提供源源不断的清洁能源。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
