今天是2024年12月23日 星期一

重庆双江航电枢纽电站1号机组转轮吊装就位

来源:四局机电

发布时间:2024年05月31日

点击数: 540

5月29日,由中国水电四局机电安装分局承建的重庆双江航电枢纽电站1号机组转轮顺利完成吊装,标志着机组即将进入发电机总装阶段。

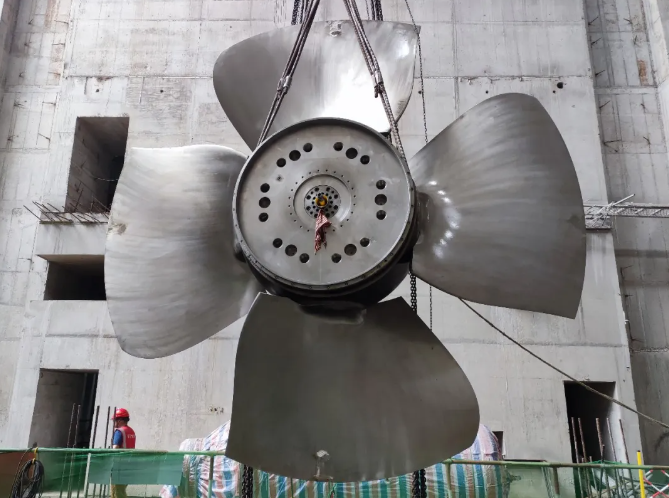

重庆双江航电枢纽1号机组转轮直径4.5米,高2.695米,重约26吨,吊装时使用主厂房80吨桥机主副钩配合进行吊装。为提高施工效率,吊装前,项目部灵活使用桥机主钩及副钩配合翻身工具对转轮进行翻身,然后按照主轴的实际倾斜值,利用手拉葫芦调整转轮的垂直度与之相匹配,方便转轮吊入机坑后旋转主轴找正并与主轴联接。

转轮吊装是灯泡贯流式机组安装中工序相对复杂的一环,为做好此次吊装工作,项目部严格开展安全、技术交底,详细交代了吊装中的工作要点、注意事项及安全风险,同时对桥机、钢丝绳、导链及起吊辅助工具等进行安全检查,并设置专职安全员对吊装现场进行严格管控。最终,历时2小时,1号机组转轮与主轴精准联接。

下一步,项目部将做好定子、转子耐压试验及相关安装工作。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
