银江水电站首台机组导水机构吊装成功

来源:川投银江

发布时间:2024年06月04日

点击数: 575

迈出关键步  勇攀新高峰

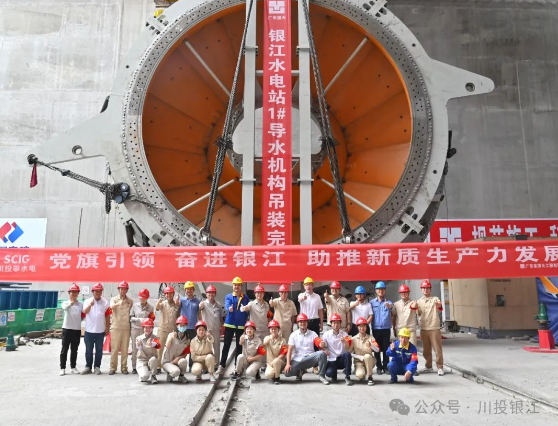

2024年5月30日,银江水电站1#机组导水机构顺利吊装就位,标志着银江水电站首台机组全面进入总装阶段,向年底实现投产发电目标迈出关键一步。

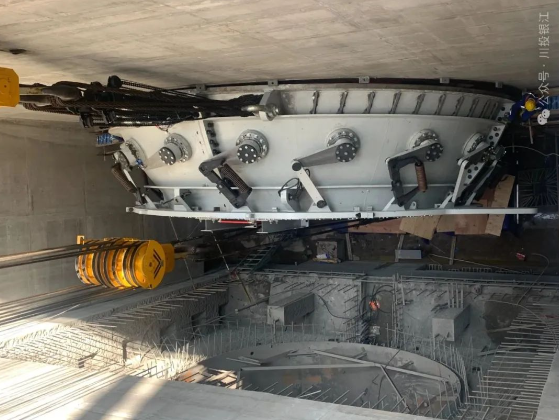

导水机构是控制银江水电站机组流量的重要部件,对机组运行整体稳定性和安全性至关重要。其总重量256.8吨,外配水环上游法兰面最大直径为11.8米,内配水环上游法兰面最大直径为5.6米。因导水机构尺寸大、重量大、施工场地受限,导致导水机构整体翻身非常困难,前期在总体方案设计时,明确提出在外配水环-Y方向的两侧安装两个翻身靴,确保导水机构平稳翻身。攀水电公司提前组织相关参建单位召开导水机构安装危大工程专项施工方案评审会,详细讨论了吊装各环节注意事项,并提起部署安排相关准备工作。

川投能源副总经理,攀水电公司党总支书记、董事长徐孝刚亲临现场指挥,各参建相关单位主要负责人落实具体工作,认真开展吊装前安全技术交底,组织专业人员对导水机构、厂房桥机及起重吊装工具进行全面检查,吊装过程中严格按照规定程序操作,实时调整设备位置,历经8个小时,1#机组导水机构顺利平稳翻身,安全吊装就位。

徐孝刚指出,银江水电站1#机组导水机构顺利吊装完成,是力争实现年底首台机组发电目标迈出的一大步,公司及各参建单位要继续锚定目标不放松,认真总结机组大件吊装经验,加强安全督查和技术方案审查,持续发力,为后续机组安装打下坚实基础,为实现年底“保一争二”发电目标不懈奋斗。
