来源:深圳能源
发布时间:2024年06月11日
点击数: 620
6月4日
深能水电成都分区共和电站
三台机组成功并网发电
标志着共和电站在经历了
2022年“9·5”泸定地震
2023年“8·21”特大泥石流自然灾害后
在艰苦卓绝的条件下
圆满完成灾后重建、复工投产工作
在2022年“9·5”泸定地震中,装机容量36兆瓦的共和电站是距离震中最近的水电站。在当地政府和集团的坚强领导下,共和电站全体员工克服重重困难,举全水电平台之力,成功地在灾后10天恢复并网运行,率先为震中磨西镇供电。

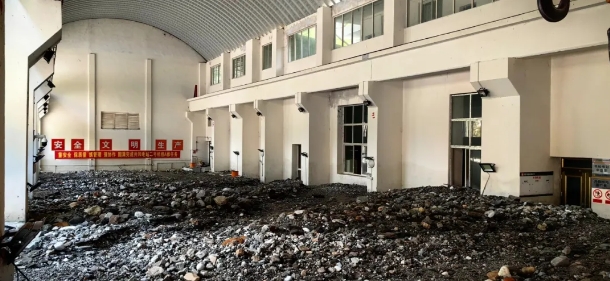

2023年8月,泸定县海螺沟地区连降暴雨,地质灾害风险极高。8月19日深能水电成都分区预判可能发生较大泥石流灾害,第一时间决定关闭进水闸门、停运机组、撤离人员,筑起防洪沙袋等相关措施。8月20日凌晨2时,几十万方泥石流涌入冰川河,致使河道阻塞、冰川河改道。8月21日,汹涌的泥石流填平了整个冰川河道,翻越防洪墙涌入厂区,共和电站再遭重创。

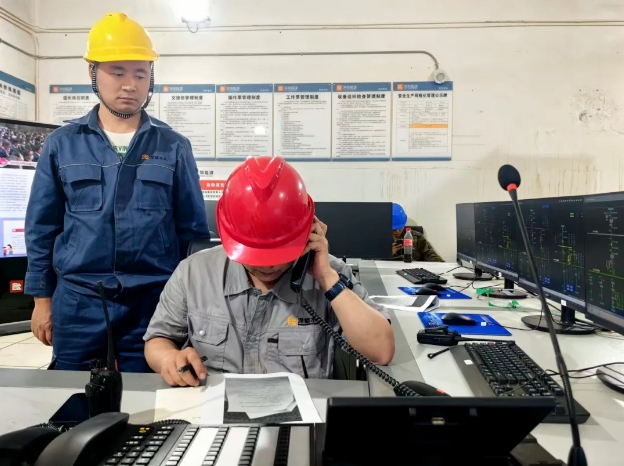

为了让3台机组尽快安全、平稳恢复运转,及时为灾区重建供应电力,集团领导多次到共和电站指导复产工作,深能水电组建复产工作专班,对各环节进行严格监督控制,确保共和电站复产工作有序推进。
面对重重困难,干部员工上下一心、众志成城、不畏艰险,一边组织人员进行应急抢险清淤,一边集中力量突击机组恢复发电进程,为3台机组试运行及投产发电创造有利条件。
2024年5月14日22时20分,历时267天,共和电站3号机组成功并网发电,率先为当地及周边地区提供稳定、安全的电力支持,截至6月4日已发电516万千瓦时。
2024年6月4日,共和电站1、2号机组同时并网发电,共和电站实现全容量恢复并网。
目前
正值冰川河来水的黄金季节
是多发电量的良好时机
共和电站全体人员
将严格执行生产运维管理标准
牢固树立“抢发电量”意识
坚持“度电必争、度电必发”理念
为深能水电全年发电量目标的完成
注入了新的动力
