今天是2024年07月16日 星期二

玛尔挡水电站4号机站内电气试验顺利通过

来源:筑梦玛尔挡

发布时间:2024年06月12日

点击数: 212

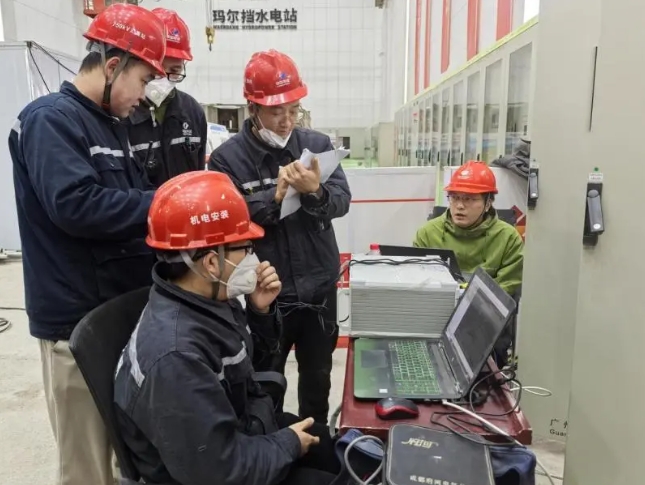

6月9日01时,玛尔挡水电站4号机组发电机带主变、线路升压试验顺利通过,至此4号机站内电气试验全部完成,为玛尔挡水电站4号机组6月中旬按期投产发电奠定坚实基础。

站内电气试验主要包括无励磁自动开、停机试验,机组升流、升压试验,主变及高压设备升流、升压试验,发变组短路热稳定试验,励磁、调速器系统空载试验等。其中无励磁自动开、停机试验,监控系统、调速系统以及其它自动化设备均能远方正确可靠动作,试验过程中主回路、励磁等各部位运行正常,定子绕组、三部轴承温度正常。升流升压试验,励磁系统功能、发电机定转子绕组无异常,各交流量通道的幅值和相位正常,发电机纵差、发电机裂相横差、励磁变差保护差流正常,定子、转子保护功能情况及动作正常。发变组短路热稳定试验,发电机、封闭母线、主变压器及其它附属设备在额定电流下,各部位无温度异常现象。

试验前夕,玛尔挡公司严格审查机组启动试运行调试方案,对现场设备及保护装置各项性能进行仔细确认。同时,对带电运行设备实行区域隔离,设置安全警示标识,对作业人员进行详细的安全技术交底,明晰危险源,确保现场作业环境安全可控。最终,试验结果表明,玛尔挡水电站4号机组发变组设备安装调试质量均符合规范及设计要求,满足并网试验条件。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
