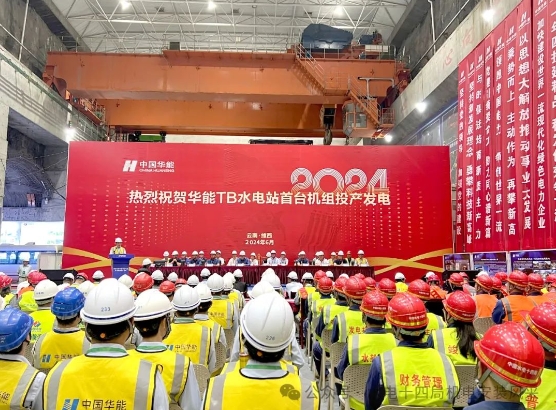

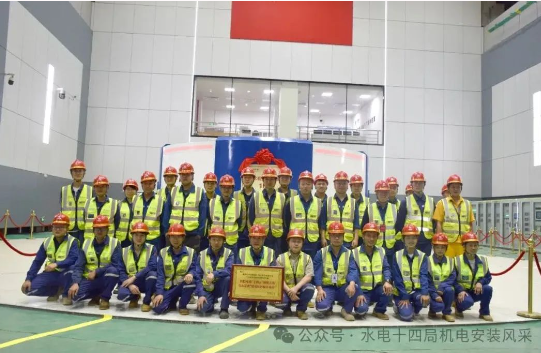

6月15日,水电十四局承建的澜沧江上游水电站首台(1号)机组圆满完成72小时试运行,机组运行平稳,数据优良。6月16日,首台机投产发电移交仪式在地下厂房正式举行,澜沧江上游水电站机电安装项目部荣获迪庆州总工会颁发的托巴电站“十四五”创优立功劳动竞赛“建功托巴标兵单位”。公司党委委员、副总经理、总工程师字继权,机电安装公司党委书记、总经理王建利应邀参加。
澜沧江上游水电站位于云南省迪庆州维西傈僳族自治县中路乡境内,是澜沧江“一库七级”开发方案中的第四个梯级电站,是“西电东送”的骨干工程,云南省“四个一百”重点建设工程,云南省打造世界一流“绿色能源牌”的优质绿色能源,云南省“十四五”期间唯一投产发电的百万级水电站。
该电站总装机容量为1400兆瓦,安装4台单机容量为350兆瓦的混流式机组,属于一等大(Ⅰ)型工程,厂房为地下厂房,额定水头108米,额定转速125转/分,额定电压18千伏。机电安装公司承担电站机电设备安装和金属结构制作安装工程,电站首台机组自2022年4月29日开始进行肘管安装,到首台机组投产发电共历时778天,相比调整后工期提前15天。
澜沧江上游水电站试运行期间上导摆度在0.10毫米以内,下导摆度在0.08毫米以内,水导摆度在0.04毫米以内;推力轴承瓦温最大温差0.75℃,上导轴承瓦温最大温差4.6℃,下导轴承瓦温最大温差1.64℃,水导轴承瓦温最大温差3.75℃;上机架振动在0.015毫米以内,下机架震振动在0.025毫米以内,定子振动在0.018毫米以内,顶盖振动在0.005毫米以内。所有关键指标数据远超国家标准,均达到业主“精品机组”的要求。澜沧江上游水电站建设中,水电十四局机电安装团队在公司的统一协调指挥下,始终以打造精品、满足客户需求为己任,精益求精做好每一个细节。
电站建成后,预计每年平均发电量62.3亿度,相当于每年节约标准煤约193万吨,减少二氧化碳排放量约507万吨,将为云南省和广东省提供源源不断的清洁能源,为我国按期实现碳达峰碳中和目标发挥重要作用。
