今天是2024年12月23日 星期一

大渡河双江口水电站大坝工程填筑至2352.5米高程

来源:中国电建

发布时间:2024年06月20日

点击数: 668

世界水电看中国

中国水电看电建

近日,由中国电建设计承建的

世界第一高坝

大渡河双江口水电站大坝工程

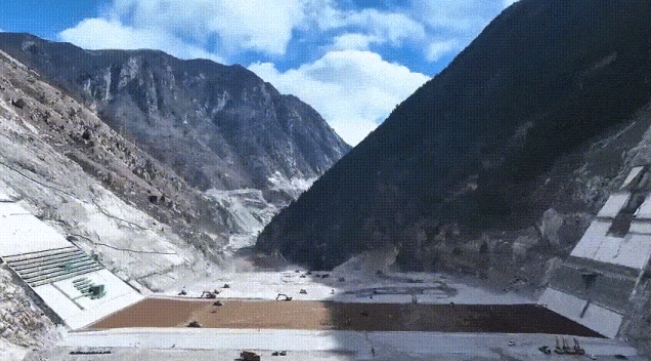

填筑至2352.5米高程

累计填筑高度达到157.5米

为电站下闸蓄水目标按期实现

奠定坚实基础

双江口水电站位于四川省阿坝藏族羌族自治州马尔康市和金川县交界处,是大渡河干流规划28级梯级电站的上游控制性水库工程,也是国家西部大开发重点工程和“南水北调”西线工程主要取水点之一。

电站总装机容量200万千瓦,以发电为主,兼顾防洪,总库容29亿立方米。由中国电建所属成都院规划论证和全阶段勘测设计,西北院监理,水电七局承担大坝建设任务,水电一局、水电五局、水电基础局参与工程建设。

大坝采用砾石土心墙堆石坝,拥有315米的世界在建最大坝高和4500万立方米的总填筑方量,集“超高心墙堆石坝、超大填筑方量、高地应力、高水头、高边坡、高寒和深基坑”等特点于一体。

自大坝填筑工程启动以来,受限于施工区域降雨、气温等不利影响因素,全年有效填筑时间减少。为最大程度降低各种不利因素对大坝填筑的影响,项目部积极开展大坝各类天气条件下的施工措施研究,创新应用定日镜、气膜储存仓等新设备新技术,成功解决了有效施工时间短、土料储存困难等难题,保证了大坝填筑施工进度,降低施工成本。

工程建成后,可增加下游梯级电站枯期平均出力176万千瓦、枯期电量66亿千瓦时,每年可减少二氧化碳排放约718万吨,对改善四川电力系统电源结构、提高流域城镇防洪标准具有重要意义。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
