今天是2024年12月23日 星期一

老龙嘴水电站大坝溢流坝段顺利封顶

来源:陕西省水务清洁能源集团有限公司

发布时间:2024年06月28日

点击数: 618

近期,随着最后一斗混凝土的放料,清洁能源集团老龙嘴水电站,大坝溢流坝段顺利封顶、引水隧洞全断面衬砌全面完工。

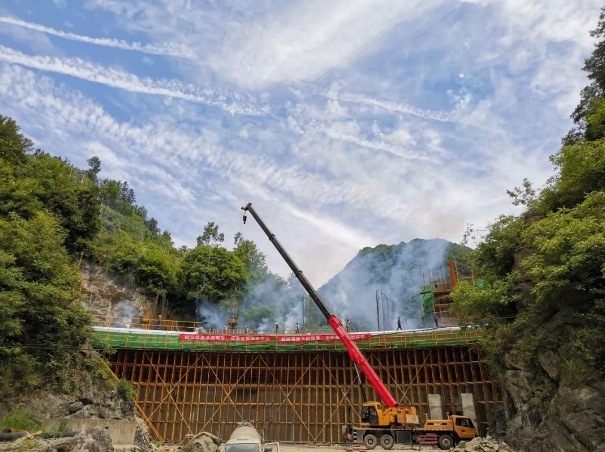

老龙嘴水电站工程,溢流坝段长60.2米的小石子混凝土单曲拱坝,历经230天不分昼夜的施工,顺利完成616.25高程以下全部施工任务,左右两侧的非溢流坝段已浇筑至623高程。施工期间,施工人员合理组织导流及排水,攻克大体积混凝土悬挑结构支模难题,克服无塔吊协助和拌合站搅拌能力限制等重重困难,吊车驻扎、拌合站连轴转、混凝土罐车循环跑,一斗斗、一点点、一块块的将大坝硬生生的“抬”了起来。

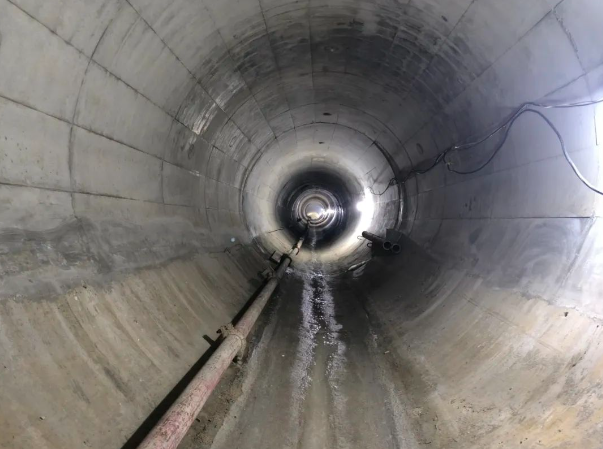

引水隧洞为直径3.2米圆形有压隧洞,全断面40公分厚衬砌本施工难度大,从3月起,施工人员定制9米半圆形钢模台车进场,配合木模散拼,跳仓流水作业,于6月27日完成204.41米的全断面衬砌浇筑,所有关键点工作已逐个突破。剩余连接段、岔支管施工正在有序开展。

据悉,截至目前,老龙嘴水电站工程土建部分已完成总工程量的90%,大坝区域闸墩、冲砂洞及金属结构安装正在进行,厂区机组已安装完成,岔管、机电屏柜等正在统筹准备。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
