来源:四川东方物流集团
发布时间:2024年07月03日
点击数: 499
6月27日,随着银江水电站1#机转子支架顺利吊装,标志着由四川东方物流集团有限公司(以下简称公司)承接的亚洲最大单机容量灯泡贯流式机组转子支架运输任务安全交付。
银江水电站位于攀枝花市城区,是国家第二轮西部大开发标志工程之一,共装备6台灯泡贯流式水轮发电机组,转轮直径达7.95米,为世界第一、单机容量65兆瓦,为亚洲第一。电站计划于2024年底实现首台机组发电,2025年12月全部发电。
公司此次运输的转子支架宽度达到了8.05米,需要从云南水富港运至四川攀枝花银江水电站现场,项目运输难度大,且电站业主为保证发电时间,对运输周期的要求特别严格。为了更高效的将设备运输到电站,公司工程物流事业部组建了以事业部领导、项目经理、技术工程师等为成员的项目攻坚团队。
转子支架于5月中旬在云南水富码头完成装货,在办理超限运输证过程中,因原路线G85银昆高速水富至昭通路段中突遇塌方,道路抢修和恢复时间预计将推迟到6月底,转子支架运输将面临短时间无法到达从而影响业主工期的风险。在此情况下,项目团队高度重视,一方面积极协调当地主管部门,另一方面项目经理和技术工程师前往路勘,力争开辟寻找新的路线,绕过塌方地段。
由于转子支架宽度超过8米,很多高速隧道的宽度无法满足运输时所需保持的安全余量,需要逐一进行查勘。经过近20天的多次路勘,项目团队成功找到一条可通行的新路线,新路线虽里程较远,但能绕过塌方路段,缩短交付时间。6月11日,项目团队重新提交新路线的超限证办理,经过相关部门联网审批,于6月13日顺利下发超限证,运输车辆于6月14日出发。为确保运输周期,减少路上异常造成的风险,项目团队另增派了一台6×6牵引车作为备用车头,不惜一切代价确保设备的安全交付和运行。同时,项目团队员工发扬服务至上,敢于拼搏的精神,在保证安全的前提下尽可能地加快运输节奏,积极挽回因原定线路塌方损失的时间。最终,转子支架于6月27日凌晨1点安全抵达银江水电站卸货现场,圆满完成此次运输任务。
转子支架运抵现场后,东方物流项目运作团队得到了电站投资方四川川投集团、装备制造方哈尔滨电机厂等相关方的高度评价,在6月27日早上举办的转子支架到货仪式上,公司工程物流事业部总经理江川受邀作为合作方代表进行了发言。
此次转子支架运输项目,四川东方物流集团有限公司充分遵守并践行了“优质、高效、安全、守信”的服务理念,在项目的后续运作中,将全力以赴做好银江水电站各种设备的运输服务工作,继续为国家重大项目的建设作出贡献。

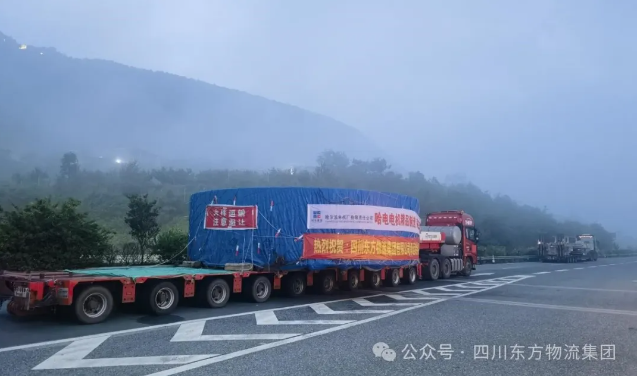

▲转子支架运输过程中
▲工程物流事业部总经理江川作为合作方代表发言

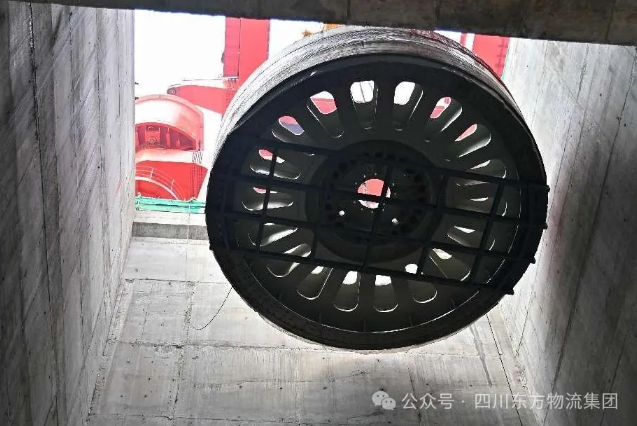

▲转子支架完成吊装
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
