来源:中国电建水电五局
发布时间:2024年07月09日
点击数: 517

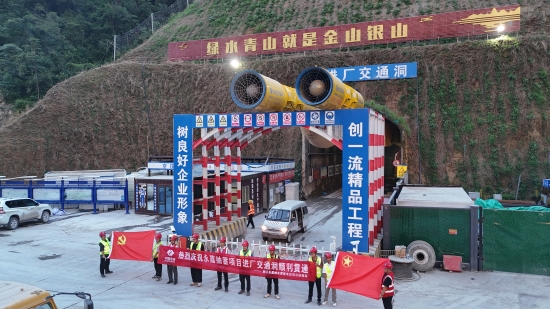

7月3日,由水电五局承建的浙江永嘉抽水蓄能电站进厂交通洞实现全线贯通,标志着电站的基础设施建设取得了决定性进展。
进厂交通洞布置在下库大坝左岸坝后约250米处,全长1913米,平均纵坡5.16度,开挖洞型采用典型的城门洞型。在此次施工过程中,项目部创新性地采用了“TBM导洞+钻爆扩挖”相结合的技术方案,这一国内抽水蓄能项目在进厂交通洞施工领域的首次尝试,具有降低施工安全风险、改善施工通风条件和提供地质资料等重要意义。
自2022年8月12日,TBM设备正式入驻并启动组装以来,在项目部人员积极动员下,项目部全员上下一心,仅用一个月时间便完成了TBM的始发推进。在2023年4月17日,TBM掘进精准抵达设计桩号,为后续的洞内作业奠定了坚实的基础。在TBM完成既定任务后,项目团队迅速转入洞内拆机段扩挖及TBM设备的解体拆除工作。这一系列前期工作的顺利推进,为定于2023年9月26日进厂交通洞正式转序扩挖作业奠定了坚实基础。最终,历经长达9个月的艰苦奋战,在项目管理团队的科学规划与精心组织下,进厂交通洞顺利实现了圆满贯通,提前并高质量完成了既定节点目标。
接下来,水电五局永嘉项目全体成员将继续秉承初心,紧密围绕“安全、质量、进度”三大核心,以更加饱满的热情和更加坚定的步伐,投入到厂房及其附属洞室开挖作业中,以实际行动为电站建设添砖加瓦,续写绿色能源新篇章。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
