来源:北极星太阳能光伏网(整理) 作者:边蘑菇菇
发布时间:2024年07月15日
点击数: 908
近两年,装机规模一路狂飙的分布式光伏,遇到了“成长的烦恼”,消纳成为亟待突破的难题。
2023年起,国家能源局开展分布式光伏接入电网承载力和提升措施评估试点的工作,并要求山东、黑龙江、河南、浙江、广东、福建等6个试点省份选按期完成年度研究评估和结果公布相关工作,着力解决分布式光伏接网受限的问题。
进入2024年,从各地最新公布的分布式光伏接入电网承载力情况来看,“红区”仍在不断蔓延。
北极星跟踪统计发现,2024年以来已有8个省份陆续公布了当地分布式光伏接网承载力评估情况,分别是辽宁省、山东省、河北省、河南省、湖南省、广东省、福建省、黑龙江。
2024年最新情况见下:
一、辽宁省

7月9日,辽宁省最新发布2024年第二季度全省分布式光伏接入电网承载力评估结果,涵盖了14个地级市、56个市辖区、17个县级市。
根据2024年2月6日,辽宁省发展改革委、电力公司联合下发的《关于规范发展分布式光伏的通知》,红色区域内,于已备案未开工项目,电力公司告知暂缓建设;未备案项目,由相关审批部门告知暂缓备案,等待电网承载力改善后再继续备案工作。
二、广东省

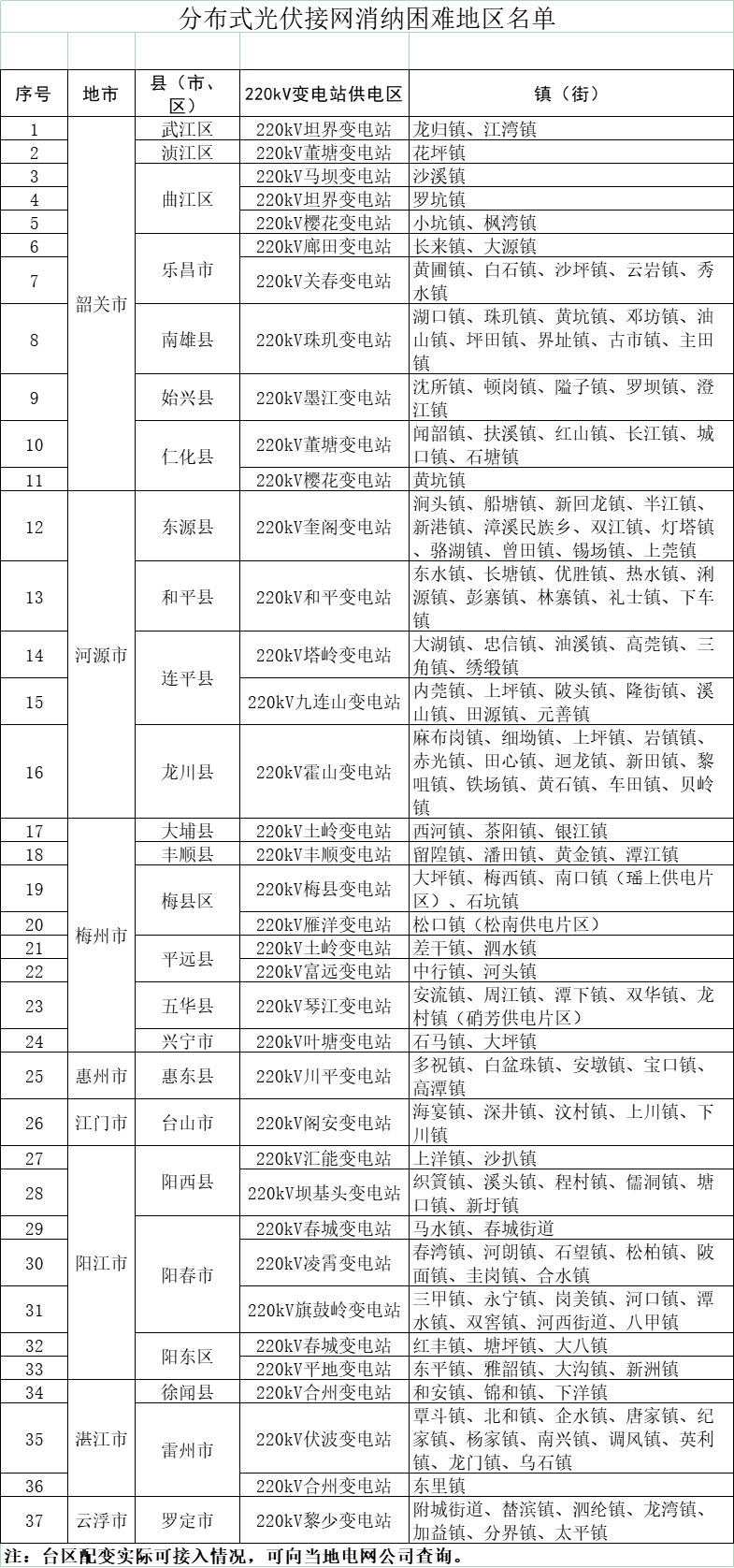

6月28日,广东省能源局发布了该省分布式光伏接网消纳困难地区名单,接网消纳困难地区涉及韶关、河源、梅州、惠州、江门、阳江、湛江、云浮等8个地市共37个220kV变电站供电区。经评估,这些接网消纳困难地区低压配网接网预警等级均为“受限”。
三、福建省

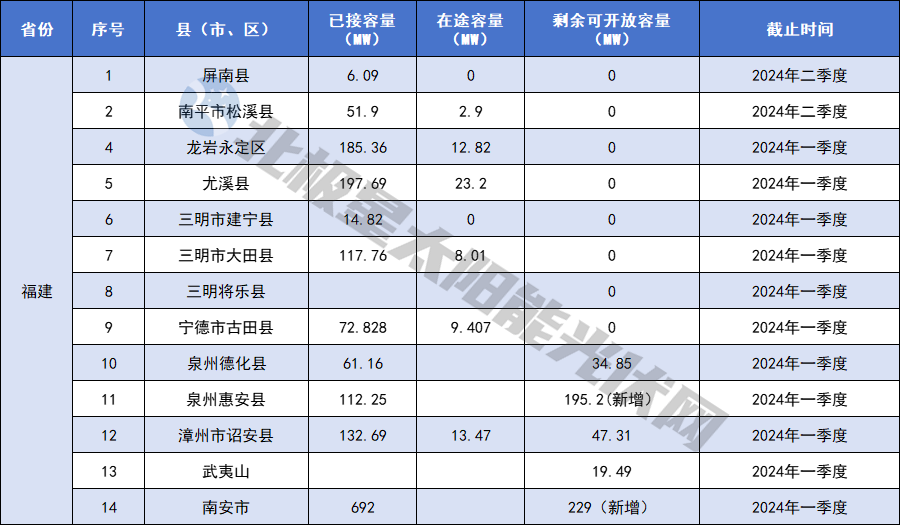

2023年11月20日,福建省发改委发布《关于发布试点县分布式光伏接入电网承载力信息的通告》。文件指出,南靖县、龙溪县、光泽县、屏南县等4个县的可新增开放容量为0。
福建虽不是分布式总装机容量大省,但发展速度迅猛。根据北极星追踪最新消息,进入2024年,其消纳受限区域在不断扩大,从目前已公布的第一季度接网情况来看,已有8个县区可开放容量为0。

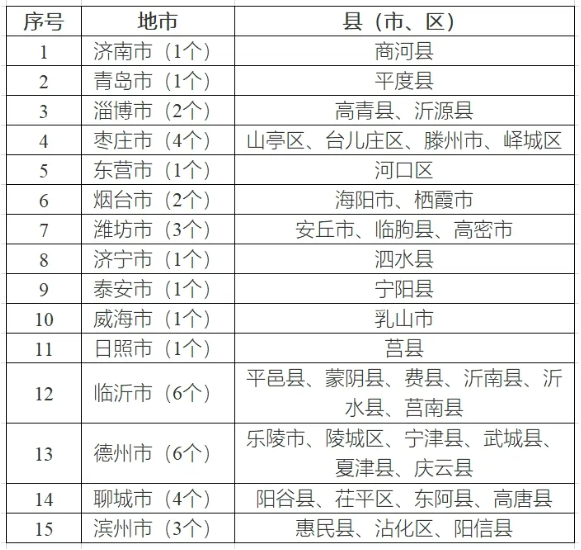

四、山东省
此前,在2023年12月山东省能源局曾发布《关于发布分布式光伏接入电网承载力评估结果的公告》,评估了全省136个县(市、区)低压配网接网预警等级以及接网消纳困难情况。其中,37个县(市、区)分布式光伏出力将向220千伏及以上电网反送电,意味着无法安装光伏。

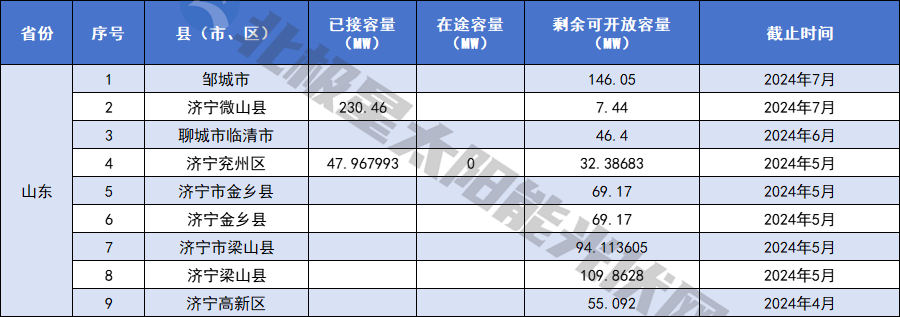

2024年以来,山东多地陆续公布了当地分布式光伏可开放容量,北极星跟踪整理如下:
五、河北省

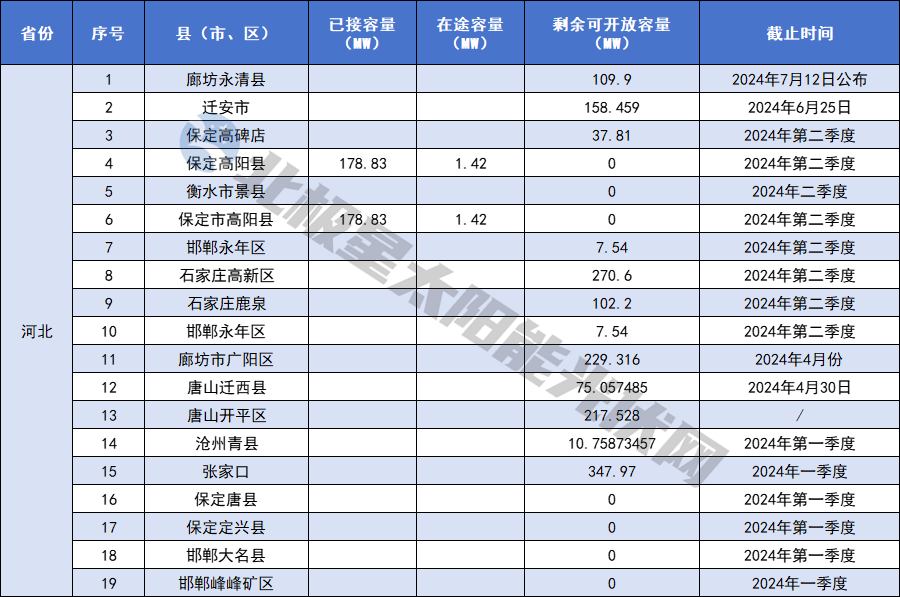

2024年以来,河北多个县/区陆续发布了分布式光伏可开放容量。据不完全统计,目前河北已有超百个乡镇/街道可开放容量为0。
六、河南省

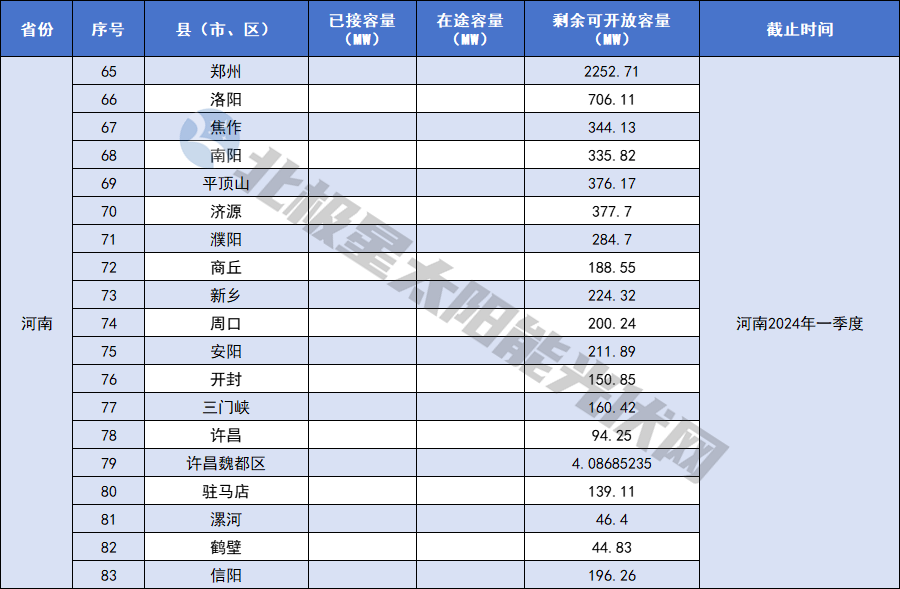

今年4月,河南省将其各市2024年一季度分布式光伏承载力与可开放容量评估结果进行公布,经统计15个市分布式光伏可开放容量剩余6334.46MW,去年第4季度18地市可开放容量数据约为7.76344GW。
七、黑龙江省

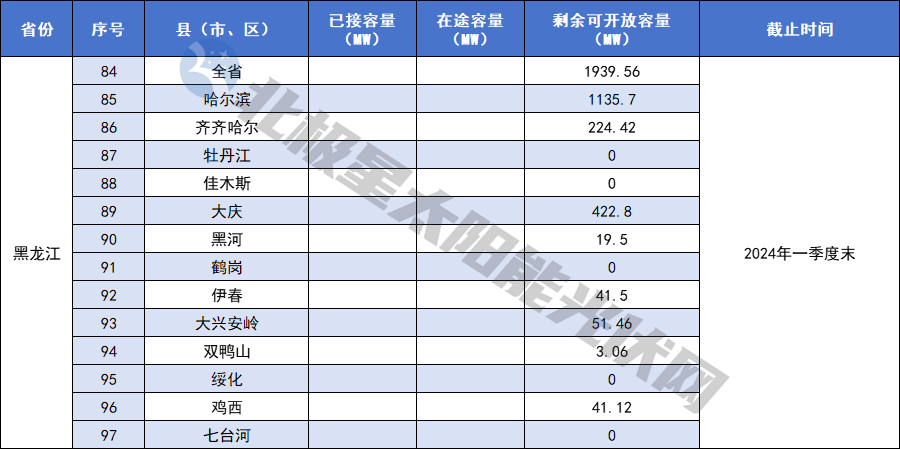

7月3日,黑龙江改委将截至2024年一季度末分布式光伏接入电网承载力情况进行了公示,全省有86个县(区/市)为红色等级区域,21个县(区/市)为黄色等级区域、16个县(区/市)为绿色等级区域。
公告显示,红色等级区域内,分布式电源接网消纳困难,在电网承载能力未得到有效改善前,暂停分布式电源项目备案,暂停新增分布式电源项目接入。
八、湖南省

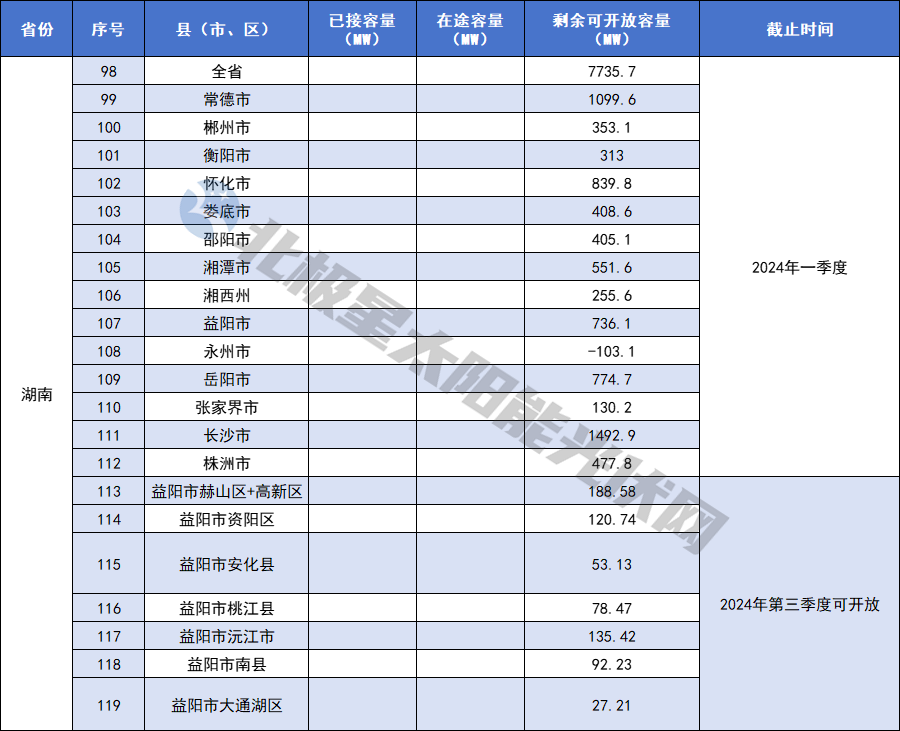

5月湖南省能源局将国网湖南电力经营区2024年一季度各区县分布式光伏接入可开放容量计算结果公布。
截至4月底,国网湖南电力经营区内区县分布式光伏接入可开放容量为773.57万千瓦,可开放容量为红色的区县共15个,红色区域的区县暂停受理分布式光伏项目并网申请。
此外6月28日,湖南省益阳市发改委公布了益阳市2024年第三季度分布式光伏可开放容量为695.78MW。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
