银江水电站首台机组主轴顺利吊装就位

来源:川投集团

发布时间:2024年07月25日

点击数: 51

围绕“首台机组年底投产发电”目标,开足马力抢工期、赶进度、保安全,连日来,川投能源攀水电公司银江水电站工程建设捷报频传。

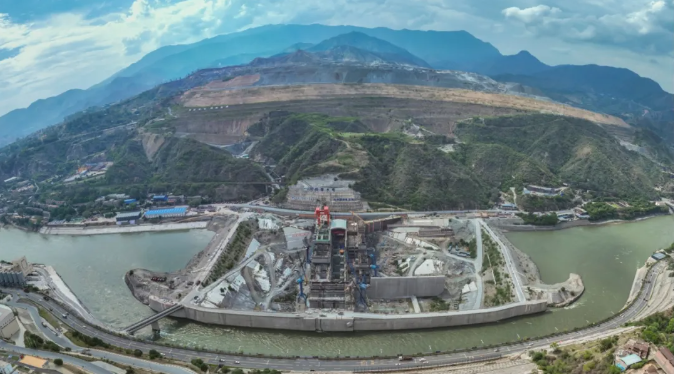

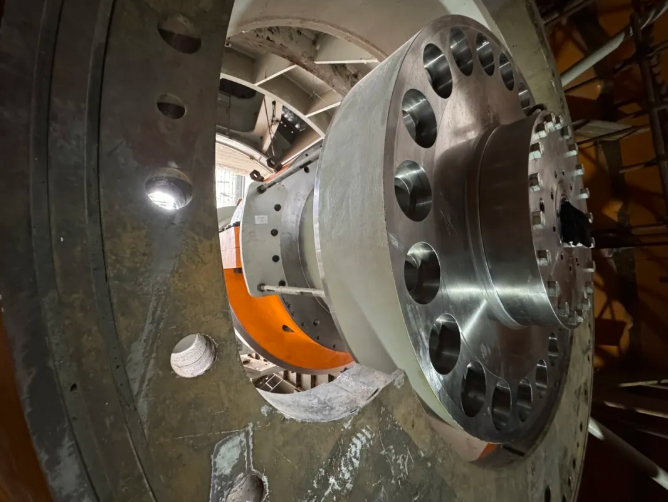

7月17日,银江水电站首台机组主轴顺利吊装就位,标志着银江水电站首台机组全面进入总装阶段。

银江水电站灯泡贯流式机组主轴为整锻永久把合结构,总长9.6米,端部最大直径2.83米,总重量142.66吨,顺水流方向安装,是连接发电机转子和水轮机转轮,传递各种工况条件下扭矩的核心转动部件。

主轴安装精度高,中心位置需控制在0.5毫米以内,端部跳动需控制在0.03毫米以内。为确保顺利吊装,川投能源攀水电公司严把质量关口、严守安全底线,攀水电公司党总支副书记、总经理吴巍带队坚守作业现场,全过程进行安全监护。

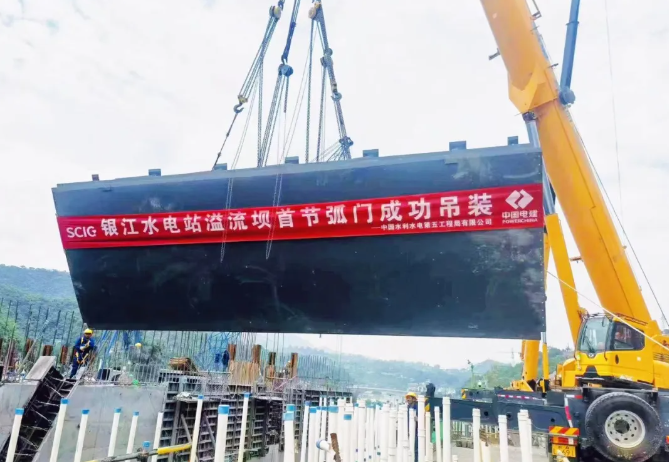

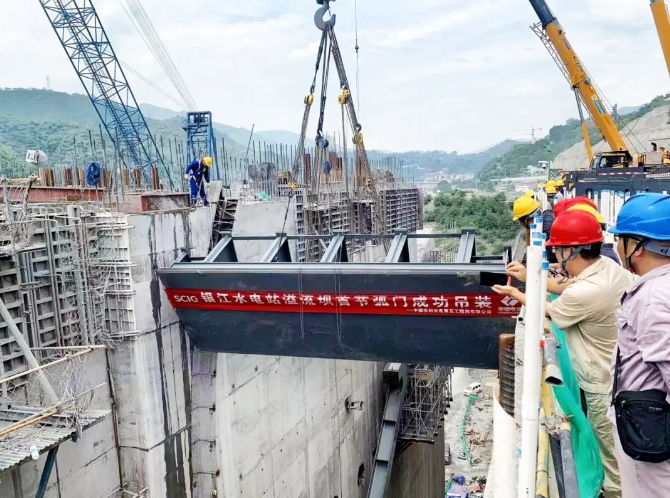

7月22日,首节弧形工作门吊装成功,标志着银江水电站闸门安装高峰期正式拉开序幕。

银江水电站共有金属结构闸门42扇,承担着电站调节水位、防洪度汛及检修维护等任务。其中的弧形工作门,单扇门体总重达430吨,最大宽度15米、弧长29米,为三支臂结构型式。

它的安装是银江水电站金属结构安装工程中最复杂、施工难度最大的任务。为按期实现本次弧形工作门吊装节点目标,攀水电公司深入开展设计及施工优化,多次专题研讨安装方案,突破在坝顶形成后再利用门机安装的常规方法,采用在纵向围堰利用汽车吊吊装就位的方式,克服了非常规安装闸门存在的多重困难,大大缩短了安装工期。

川投能源攀水电公司相关负责人表示,银江水电站后期还将完成近万吨的闸门安装等工程建设任务。按照集团对银江水电站项目建设的“稳快并重”四字方针和“稳中求快、以快促稳、稳快并重”总基调,始终坚持党建引领,统筹工程建设和安全环保,紧盯工程建设目标任务,全力攻关,为顺利实现投产发电目标不懈奋斗。
