7月23日,尼泊尔三金考拉水电站项目引水隧洞衬砌完成,并在当月先后实现了1、4、5、6号支洞封堵,为引水发电系统按期冲水奠定了坚实基础。

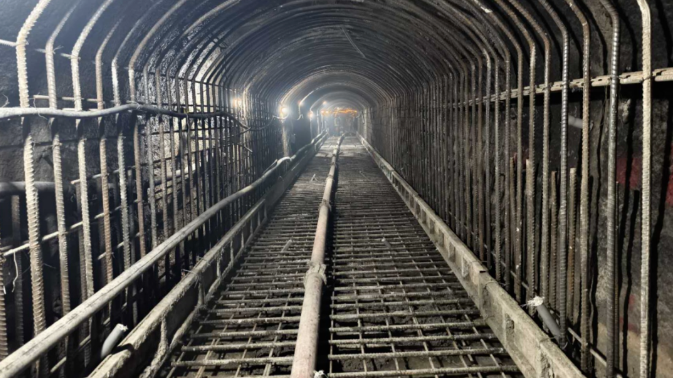

尼泊尔三金考拉水电站引水隧洞全长4692米,其中Ⅳ、Ⅴ类围岩段采用全断面钢筋混凝土衬砌,设计衬砌混凝土方量为1600余方。混凝土衬砌段采用先底板、后边顶拱的施工方案,具有距离支洞远、分布散的特点,最长运输距离为2110米。过程中,项目部克服了洞内渗水量大、雨季物资进场等困难,不等不靠、提前谋划,按照施工实际主动定制钢模台,有效降低周转材倒运量,实现周最高边顶拱衬砌96米,进一步提高生产效率和质量。
目前,项目已完成3号机组即首台发电机组安装调试任务,正积极推进公用设备的安装调试工作。2024年是尼泊尔三金考拉项目的收官之年,接下来,项目部将全力以赴,紧盯节点目标,合理调配施工资源,向首台机组顺利发电节点目标奋进前行,为业主、公司和分局交上一份满意的答卷。
