来源:国家能源局湖南监管办
发布时间:2024年08月19日
点击数: 655

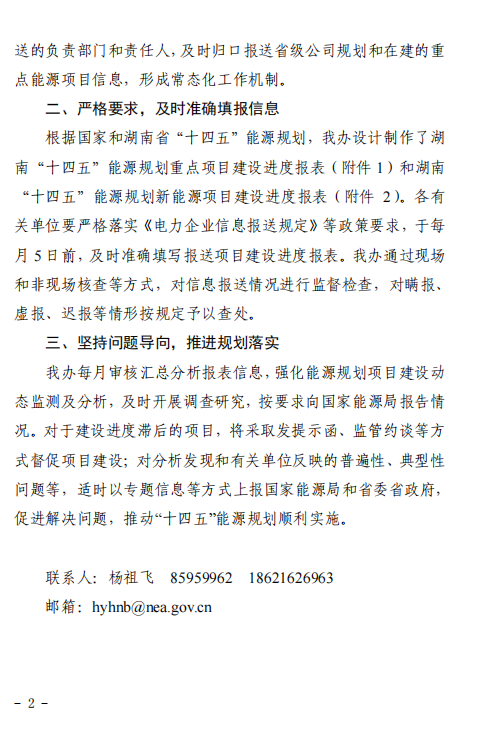

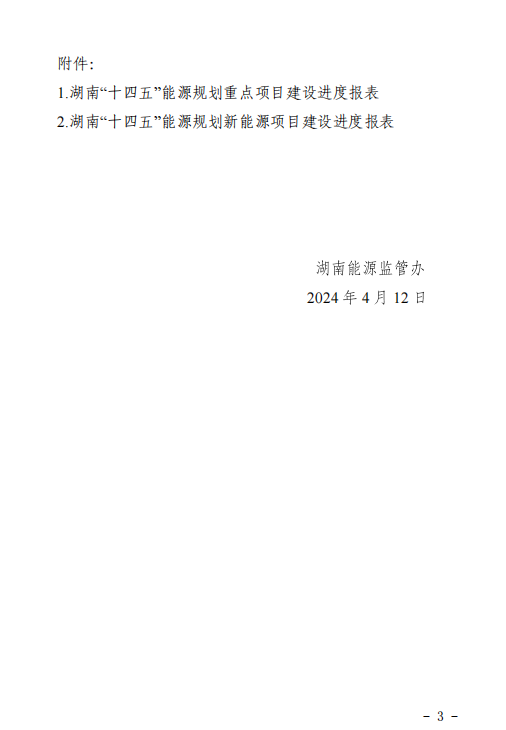

8月15日,国家能源局湖南监管办发布关于进一步做好湖南“十四五”能源规划重点项目建设进度信息报送工作的通知,通知指出,根据国家和湖南省“十四五”能源规划,我办设计制作了湖南“十四五”能源规划重点项目建设进度报表(附件 1)和湖南 “十四五”能源规划新能源项目建设进度报表(附件 2)。各有 关单位要严格落实《电力企业信息报送规定》等政策要求,于每月5日前,及时准确填写报送项目建设进度报表。我办通过现场和非现场核查等方式,对信息报送情况进行监督检查,对瞒报、 虚报、迟报等情形按规定予以查处。
原文如下:

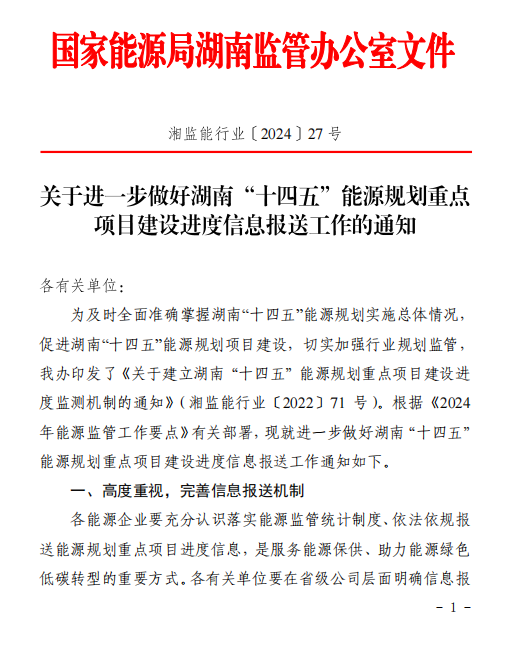

关于进一步做好湖南“十四五”能源规划重点项目建设进度信息报送工作的通知
注:
1.本表项目为列入“十四五”能源规划的重点项目,实行动态更新。未列入的或调增的项目,请各填报单位自行增补。原则上,项目信息自核准当月开始填报,直至竣工投产,已核准未开工的项目,可在形象进度描述栏内或另附材料的方式说明前期进展。
2.本表报送日期为每月8日前,截止日期原则上为上月底,情况特殊的请备注说明。
3.形象进度描述、存在问题及其它情况反映栏,若空间不够可附页描述。

附件2:湖南“十四五”能源规划新能源项目建设进度报表
