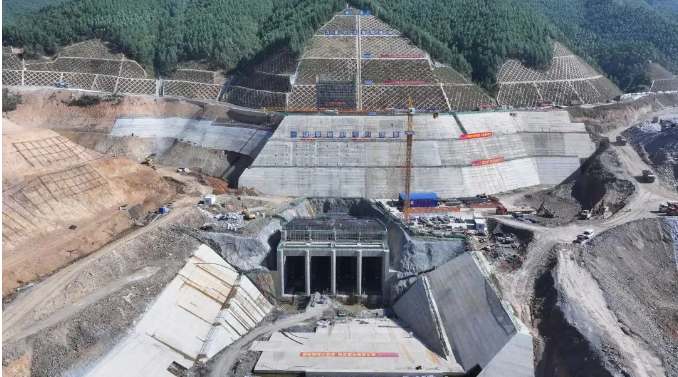

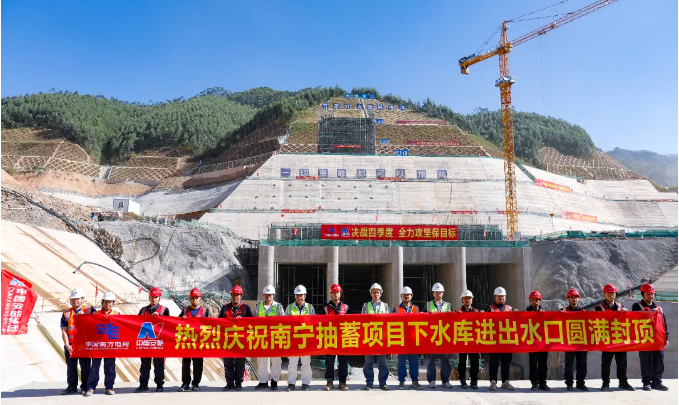

10月30日,广西南宁抽水蓄能电站迎来了一项重要的里程碑节点—下水库进出水口结构混凝土的最后一仓顺利完成浇筑,比年初计划提前了77天,顺利实现封顶。这一成绩标志着南宁项目的建设取得了新的重大突破,为全力冲刺下水库年底蓄水目标奠定了坚实的基础。
下水库的进出水口位于库区的东北侧,由反坡段、防涡梁段、扩散段及闸门井段等多个部分组成。该进出水口的宽度为34.5米,底板高程为256.00米,总长度181.55米。进出水口的拦污栅段,其轴线长度达到了13.255米,内部设置了四道截面尺寸为2.2米×1.8米的防涡梁及拦污栅,以确保水库的高效运行。
南宁项目部将围绕蓄水验收的前期工作开展一系列准备措施,完善水库蓄水方案,明确各工序的技术要求和安全保障措施,严格按照验收标准和流程,完成各项验收工作。项目部将紧盯各项建设目标任务,精心组织,严格管理,保证优质高效生产,稳步向着全面建成投产的目标迈进。
