秘鲁圣加旺水电站引水隧洞TBM洞段浇筑完成

来源:中国电建水电十四局

发布时间:2024年11月07日

点击数: 90

11月5日,从水电十四局获悉,秘鲁圣加旺水电站引水隧洞TBM洞段混凝土衬砌完成浇筑,工程建设达成又一重大节点。

秘鲁圣加旺水电站位于秘鲁东南部,额定水头630.71米。该水电站安装2台冲击式水轮发电机,机组满发流量38立方米/秒,总装机容量209.3兆瓦。该电站地处热带雨林地区,引水隧洞穿越断层破碎带、突涌水段和软岩夹层地段,隧洞内地下裂隙发育,日常涌水量约47500立方米/日,最大涌水量达71700立方米/日。

引水隧洞TBM洞段混凝土衬砌共计106仓(总长938米)。项目部自2月6日开始浇筑首仓混凝土衬砌,克服了物料长距离运输、上游来水及洞内渗水大、衬砌混凝土分散不连续、施工交叉、通道单一等诸多问题。在全体员工的不懈努力下,完成所有混凝土衬砌浇筑施工,为项目完工奠定基础。

圣加旺三期水电站是中国与秘鲁产能合作项目之一,电站总装机容量为209兆瓦,平均年发电量12.52亿千瓦时。电站的建设,改善了所在地区的通讯设施、运输设施及其它基础设施建设,促进了该地区的社会和经济发展。电站建成投产后,将为秘鲁南部地区约3.5万户家庭提供清洁能源,解决秘鲁南部地区电力短缺问题。

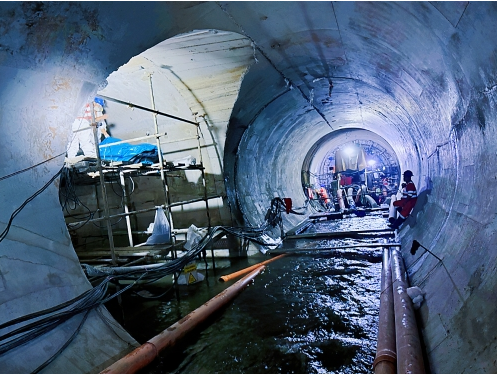

TBM洞段混凝土衬砌浇筑
