金川水电站大坝一期面板混凝土浇筑完成

来源:七局视界

发布时间:2025年04月03日

点击数: 42

3月31日

由中国电建水电七局承建的

大渡河金川水电站

大坝一期面板提前浇筑完成

为电站年内下闸蓄水奠定坚实基础

一期面板混凝土浇筑

电站位于四川省阿坝州金川县境内

是国内少有的建基在最大深度达65米的

深厚覆盖层上的大型水电站

总装机容量860兆瓦

建成后

年平均发电量近35亿千瓦时

可节约标准煤约104万吨

减排二氧化碳超175万吨

可满足超400万人一年的生活用电需求

对改善四川电力系统电源结构

促进地区经济社会发展具有重要意义

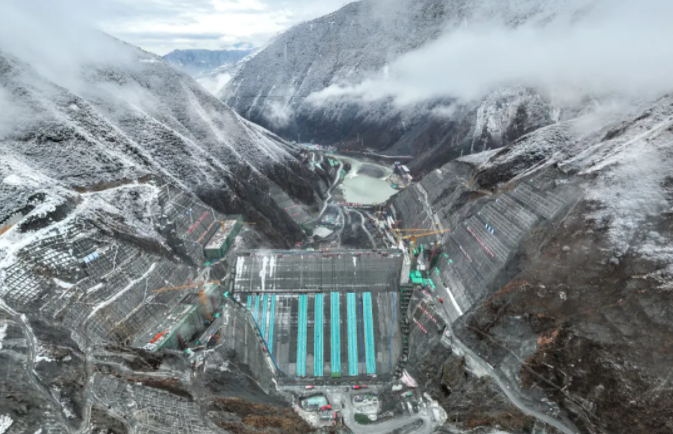

电站效果图

大坝上游迎水面为

钢筋混凝土面板

按宽度12米和6米进行分块

一期面板共计29块

总体浇筑面积约2.28万平方米

浇筑量约1.2万立方米

钢筋制安量约1400吨

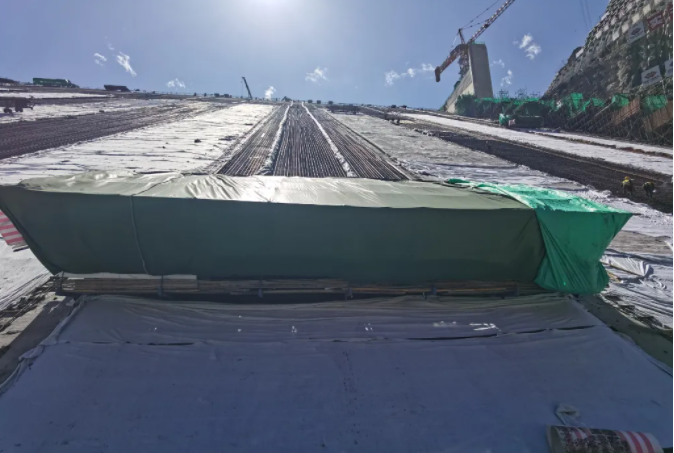

一期面板备仓效果

大坝一期面板施工期间

施工工期紧,气候多变

覆盖层建基要求高

设备干扰强,协调难度高

项目部科学规划,精心组织

强化施工组织管理

提效率、重安全、保质量

专家评审会

开展面板浇筑专项方案专家论证会

审阅资料、细致研讨、多重论证

采用无轨滑模法

针对性优化施工工艺

保证至少两台滑膜24小时连续施工

高效推进施工进度

“1+2+1”保温覆盖

混凝土面板对浇筑质量要求高

项目部试验先行、科学谋划

优化试拌混凝土配合比

增加拌和时间

采取“1+2+1”的方式进行保温覆盖

新浇混凝土内外温差控制在设计范围内

严格把控施工质量

一期面板浇筑成型效果图
