2025年3月27日,国家能源集团大渡河金川水电站工程地下厂房最后一台机组混凝土浇筑至发电机层,至此,四台机全部浇筑至发电机层,全面转序机组安装阶段。

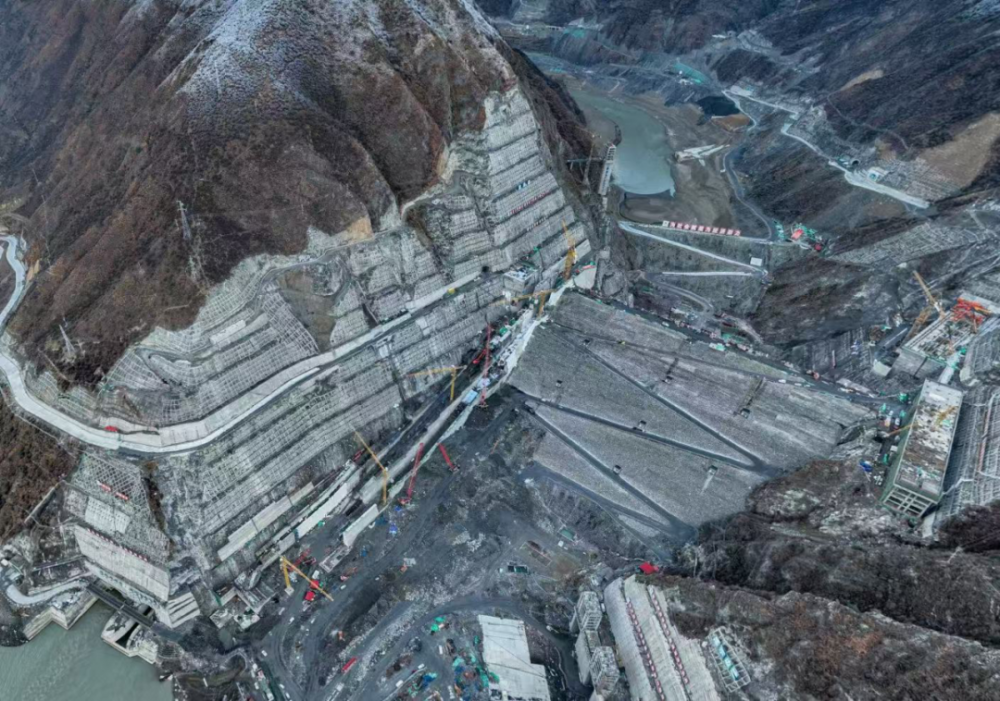

▲金川水电站全景
金川水电站简介
金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,已被列为国家支持青海等省藏区经济社会发展能源建设重点开发项目、四川省“十四五”能源发展规划重点建设项目,也是集团“四重一要”重点工程,总装机容量860兆瓦,设计多年平均发电量34.86亿千瓦时,每年可节约标准煤约104万吨,减少二氧化碳排放超175万吨,对推动绿色能源应用、助力实现“双碳”目标、促进四川藏区经济社会发展发挥重要作用。

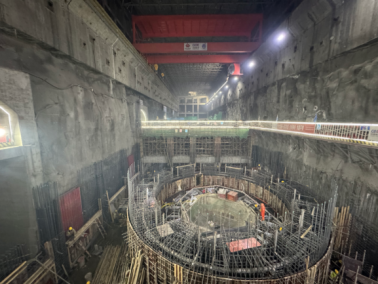

引水发电系统布置于大渡河左岸山体内,由引水隧洞、地下厂房、主变室、尾水闸门操作室、尾水隧洞、出线竖井及周边排水、通风、交通等辅助洞室组成。其中地下厂房采用中部式布置,厂内布置有4台215兆瓦混流式水轮发电机组。机组混凝土包括尾水肘管、锥管、座环、蜗壳、机墩、风罩以及水轮机层、母线层和发电机层梁板柱等部位的混凝土,浇筑总方量约5.2万立方米。
四台机组混凝土施工里程
2023年9月26日地下厂房开挖完成
2023年10月11日 - 2024年9月30日
历时355天,4#机组混凝土浇筑至发电机层
2023年10月19日 - 2024年11月29日
历时408天,3#机组混凝土浇筑至发电机层
2023年10月23日 - 2025年2月27日
历时494天,2#机组混凝土浇筑至发电机层
2023年12月30日 - 2025年3月27日
历时454天,1#机组混凝土浇筑至发电机层
“爬坡过坎 攻坚拔寨”

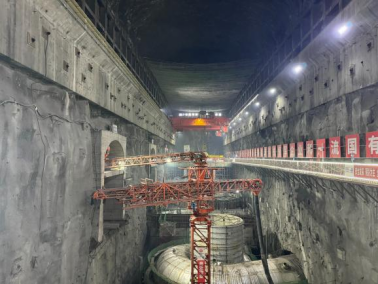

自地下厂房施工以来,面临着复杂地质条件、紧凑洞室结构等难题。厂房围岩发育有两条规模较大的PH软弱条带,复杂的地质条件在我国25米级跨度地下厂房极为罕见,是我国常规水电项目同等规模地下厂房地质条件最复杂的工程之一。

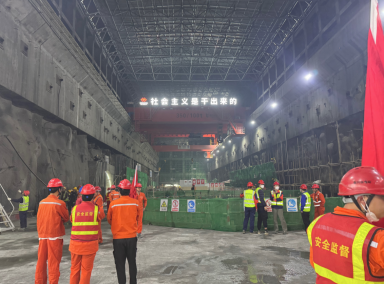

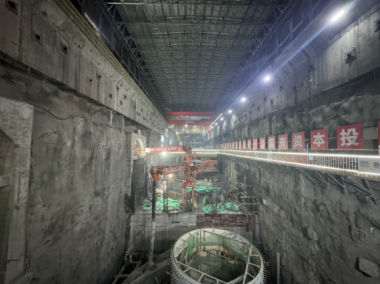

金川公司始终深入贯彻落实集团公司“两高一低”工程建设要求,积极部署围岩变形、微震、爆破振动等监测预警系统,不断优化施工组织设计和支护方案,严格做好业主主导和关键环节监督旁站,在确保地下厂房施工安全和工程质量的前提下,大力推进工程建设进度,顺利实现4台机组混凝土全面浇筑至发电机层,提前完成集团公司年度目标任务。

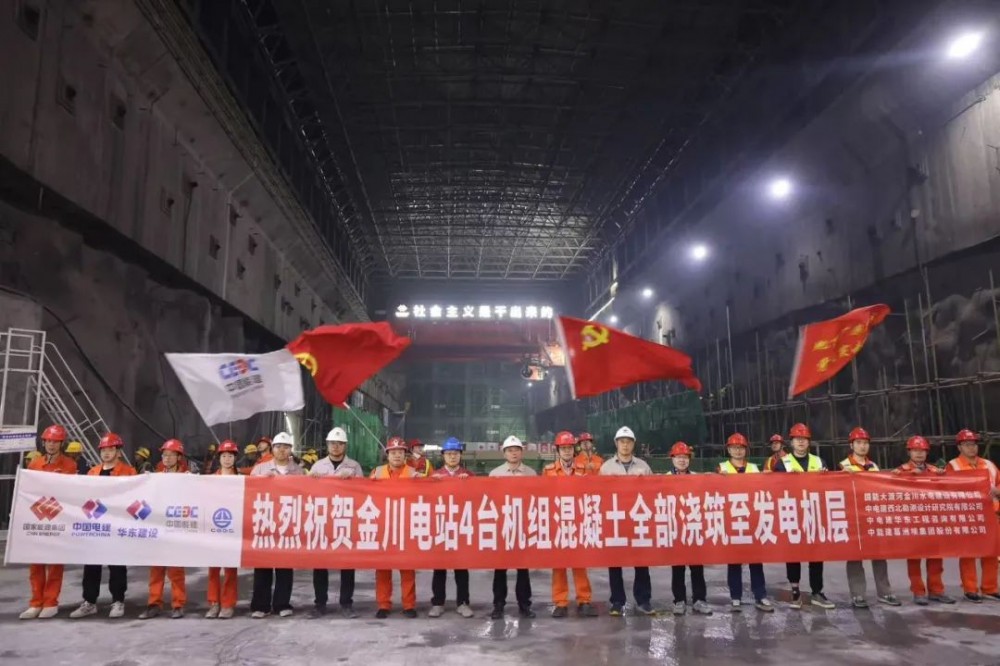

▲现场仪式照片
