4月9日
由中国能建葛洲坝机电公司
承担机电安装与调试任务的
双江口水电站第二台(3#)机组定子
安全、平稳、精准落入机坑
这是继3月30日
完成首台机组转轮吊装后
又一次成功吊装

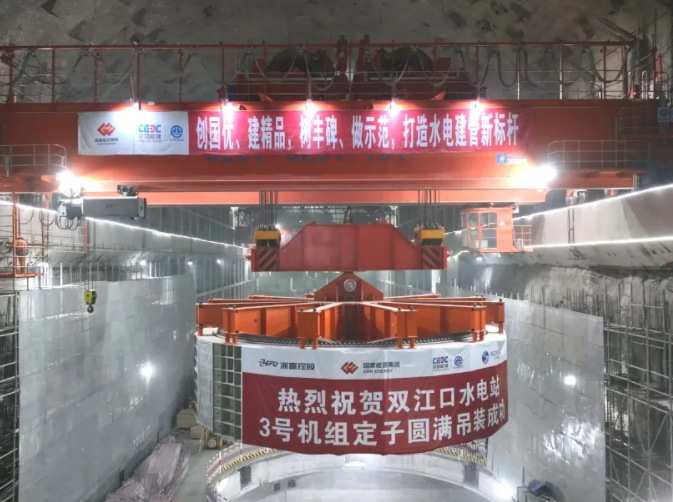

图 | 吊装现场
3月14日
3号机组定子
开始在厂房安装间进行叠片
4月5日
最终压紧验收完成
经历了从组装、定位筋调整到
叠片安装等多项精密工艺
叠片仅历时23天
项目部严格落实“精品机组”要求
定子铁芯圆柱度0.46mm
远小于企业标准≤0.9mm

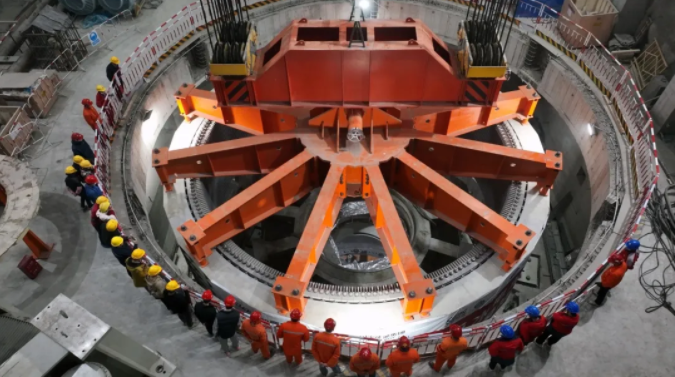

图 | 定子吊装
为确保3号机组定子顺利安装
项目团队科学设计施工方案
合理调配人、机、物、料等资源
施工过程中
项目部始终秉持
“质量为先,安全第一”的原则
严控关键部位、关键工序和关键环节
对整体进度、质量安全、材料设备
进行全要素动态管控
图 | 技术交底
下一步
项目将进入
冲刺首台转子组装关键施工期
力争在5月下旬
完成首台转子吊装任务
全力以赴
为双江口水电站投产发电目标
贡献机电力量
