苍溪亭子口水利枢纽蓄水 发电前第一场大考

来源:新华网

发布时间:2013年07月09日

点击数: 569

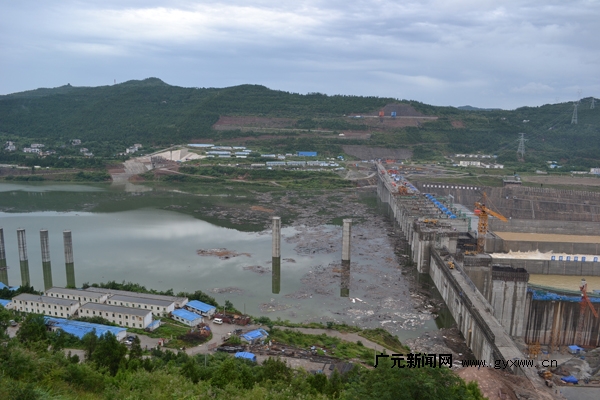

亭子口大坝蓄水景观



天老爷发了威,连续几天大雨,我们以前的老场镇和村庄全都淹没在水下了。”6月25日,苍溪县亭子乡田明江指着峡谷中宽阔的水面说。艳阳高照,酷热难当,记者走进亭子口水利枢纽大坝,工程车辆穿梭往来,一艘船正在水库左侧打捞漂浮物……



“发电前的第一场大考,我们交出了满分答卷。”指挥部现场负责人说,6月18日,亭子口水利枢纽工程正式下闸蓄水,19至21日,上游的青川县、剑阁县、朝天区等地突然普降暴雨,降雨量平均达150mm左右。“既是时间上的机缘巧合,也是对我们应急反应能力的一次大考验。”上游暴雨聚集成万顷波涛直涌嘉陵江,亭子口水利枢纽“一坝当关”驯服洪峰,实现蓄水、调控两大目标。



按照原定方案,嘉陵江汛期流量600-800立方米/秒,亭子口水利枢纽下闸后下泄生态流量120立方米/秒,完成初期蓄水438米高程预计要用时20天。20日以来,嘉陵江迎来今年入夏的首次洪峰,流量达到6000-8000立方米/秒,亭子口水利枢纽下泄流量提高到800立方米/秒,24日夜,亭子口水利枢纽蓄水达到436米高程,仅6天时间实现初期蓄水目标。截至目前,亭子口水利枢纽拦洪蓄水总量达16亿立方米。



“两米不是问题,今天把下泄流量调整到1000立方米/秒,主要考虑到下游南充、阆中等地的旱情,考虑到下游电站的正常发电。”据亭子口公司人力资源部主任何永东介绍,亭子口水利枢纽蓄水后,将加快发电设备的检测安装,力争7月底首台机组如期发电。



“每年涨洪水,我们的心悬在半空,生怕低矮处的庄稼被洪水冲毁,前几天全市范围下暴雨,嘉陵江水如平常一样稳当当的……”苍溪县陵江镇古梁村处在亭子口水利枢纽下游,每年夏季当地的群众总提防着洪水来袭。如今这一危机转化为新的生机,该村支部书记李广生说,全村要充分利用水源丰富优势,做大做强大棚蔬菜产业。



据了解,往年嘉陵江洪水到6000立方米/秒高峰时,下游15座电站不得不停止发电,地方防汛战线任务也十分艰巨。今年,下游15座梯级电站满发满供创效益,防汛一线安然无恙。(记者 莫东鸣 张兴中 文·图)
