来源:银江水电
发布时间:2025年06月18日
点击数: 40
2025年6月17日10时34分,金沙江银江水电站3号机组完成试运行,并投入商业运行,标志着3号机组正式投产发电,实现三台机组共同发力,为今年防洪度汛、迎峰度夏和保供保电提供重要保障。

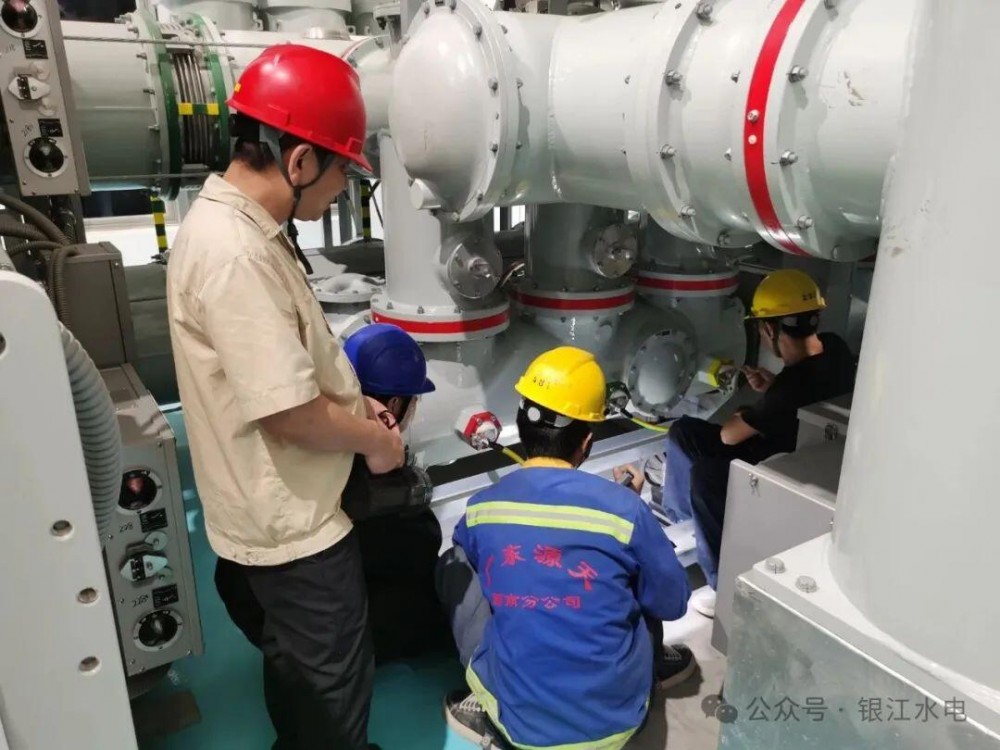

3号机组自5月31日21时4分首次启动成功以来,借鉴1号、2号机组调试经验,攀水电公司组织单位各方科学调配资源,优化调试工序,攀水电公司统筹协调各参建单位,积极与调度沟通联系,优化调试工序,在短短6天之内就完成了有水调试及主要试验,并于6月7日凌晨3时44分进入试运行。
鉴于国网四川公司于6月1日调整了新投产机组并网工作要求,明确试运行前要完成所有的涉网试验,曾于6月8日提出中断试运行。为此,公司主要领导和营销发展部积极与国网四川公司调度控制中心沟通协调,保持了试运行的持续,同时要求公司加快剩余的涉网AGC和AVC试验。鉴于6月8号以后多个投运电站要开展涉网AGC试验,试验时间不能确定,给3号机组正式投产时间带来悬念。随后,营销发展部负责人于6月10日赶往成都省调协调,同时公司领导也采取一切可能措施协调沟通,省调同意6月16日进行AGC试验。6月14日公司并网及转商运行领导小组召开了专题会议,详细安排了3号机组涉网试验和转商运行工作,同时部署后续机组并网、调试、试运行、转商运行总体工作。6月15日营销发展部安排人员到省调驻点办理3号机组涉网试验、试运行结束手续办理、转商运行手续办理工作。6月16日,3号机组剩余涉网试验全部完成,6月17日上午取得了省调的《新建发电机组通过并网试运行意见书》,省调下令3号机组6月17日10时34分转入商业运行。公司党总支将结合深入贯彻中央八项规定精神学习教育,以此项工作例子推动加强作风建设。目前,4号机组机电设备安装正在有序推进,预计8月并网发电;5号机组管形座二期混凝土浇筑完成,6号机组管形座二期混凝土计划7月下旬浇筑完成,5号、6号机组将分别于10月和12月实现并网发电。
当前,银江水电站正处于工程建设与生产运营并行期,累计发电量已突破3.6亿千瓦时,完成年计划发电量的67%,全体建设者锚定年内实现全面投产目标,面对安全生产与防洪度汛多重压力叠加、工程建设与生产运行并行交织,银江水电站全体建设者以“拼字当头、干字为要”的拼劲,强化“过半”意识,一个目标节点接着一个目标节点抓;运行人员时刻关注水位,及时掌握水情和上游来水量,及时与调度沟通调整负荷,力争机组满负荷运行,以达到更好的发电效益,为落实“双碳”战略、助推四川能源发展集团高质量发展贡献力量,为助推地方经济发展注入持久动力。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
