西藏多布水电站提前完成门机撤装

来源:中新网

发布时间:2014年07月04日

点击数: 472



3日,记者从武警水电第八支队获悉,为了给多布水电站厂房和左副坝混凝土浇筑施工提供便利条件,该支队武警官兵在施工现场进行门式起重机(以下简称“门机”)突击撤装任务。武警水电第八支队多布项目部政委朱学斌表示,从门机的撤除到安装仅用15天时间,比计划提前了半个月。

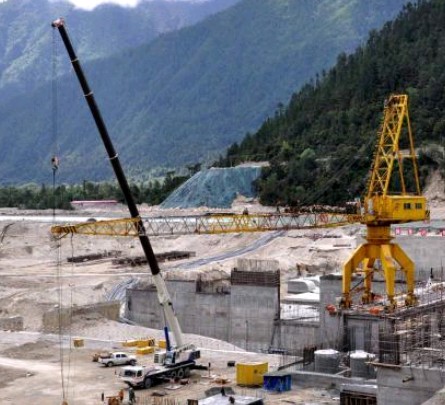

安装过程中,朱学斌等人纷纷爬上几十米高的门机大臂,徒手拉钢绳进行门机大臂安装。他介绍,此次门机的撤装过程中遇到的困难前所未有。因为中队专业是开挖中队,门机技术人员力量薄弱,除极少数几个战士精通门机撤除外,其余人员几乎没有接触过门机。



朱学斌表示,同时,时间紧、任务重。眼下,水电站施工正处在大面积混凝土浇筑阶段,垂直入仓的方式少,迫切需要这台门机投入使用。吊车每天的租金达9500元,必须要求与时间赛跑,因为时间就是金钱。另外,安装时,安全也存在一定的隐患,因为3号门机从尾水渠下游撤除后要安装到大坝3062高程的T形梁上,技术难度大,作业面积小,带来了极大的高空作业安全隐患。



朱学斌介绍,由于撤除和安装全凭武警官兵的自身力量,节约经费总共达65万元。“希望通过我们武警水电官兵的努力,能够实现多布水电站早日发电,造福西藏人民。”
