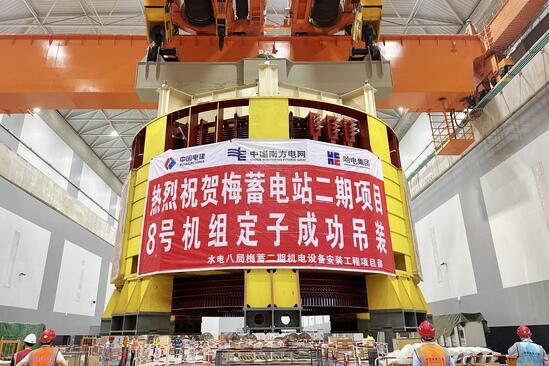

6月28日,广东梅蓄电站二期项目最后一台(8号)机组定子顺利吊装就位,至此,电站所有机组定子均“落座”成功,为实现“一年四投”目标奠定坚实基础。
广东梅州抽水蓄能电站二期项目位于广东省梅州市五华县,电站上、下水库均位于黄狮村内,上水库洪水泄洪流入下水库,下水库集水经大悟溪至先水河,再汇入琴江,属韩江流域琴江河支流。上、下水库落差约400米。总库容位目前居全国抽水蓄能电站第二,二期项目总装机容量120万千瓦,电站机电安装工程及洞内土建工程均由水电八局承建。
定子是整个水轮发电机组中重要的核心部件之一。8号机组定子由机座、铁心和绕组三大部分组成,整体起吊重量约370吨,最大直径8.76米,高5.41米,铁心由10.4万多张0.5毫米厚的硅钢片叠装而成,其组装精度直接关系到机组运行效率与稳定性。
为确保8号机组定子顺利吊装,项目部以更高标准、更严要求,制定了周密的吊装方案,明确人员职责,层层落实;认真做好吊装前安全、技术交底,并对吊装设备、吊具及作业环境进行了全面检查和消缺;吊装过程中严格执行安全操作规程,现场人员各司其职,高质量完成了此次吊装工作。
2025年是梅蓄电站二期工程建设的关键之年。当前,项目已全面进入机组总装冲刺阶段。
