8月22日,国网甘肃刘家峡水电厂完成1号机组新转轮翻转作业,打通了1号机组新转轮组焊关键堵点,为后续整机改造奠定基础。

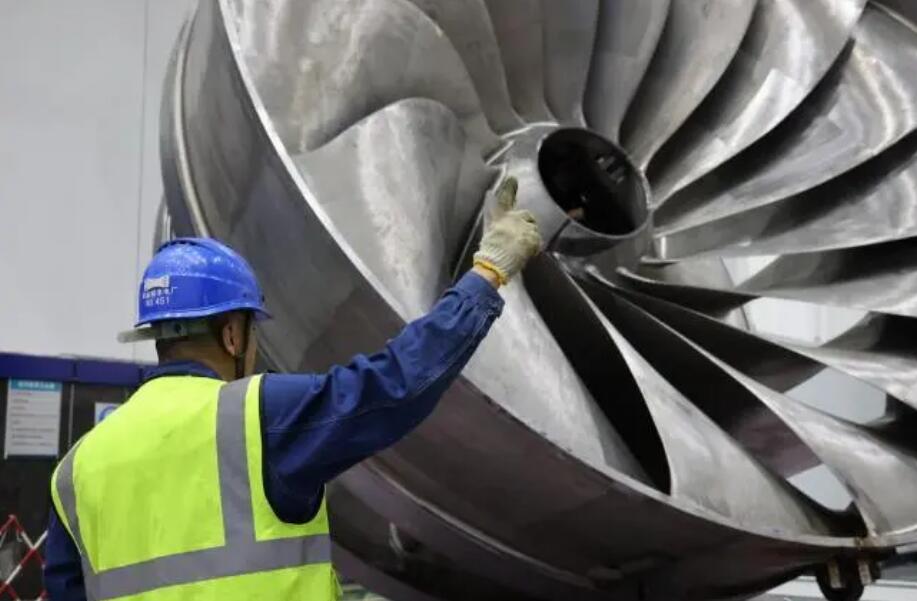

此次作业的转轮重达102.5吨,最大直径6.15米,是混流式水轮机的“动力心脏”。因体型大、结构特殊,转轮出厂前需拆分为非对称两瓣运输,到厂后现场组焊。前期焊接完成后,受叶片出水边流道线型限制,必须翻转转轮才能具备最佳作业空间。翻转是转轮组焊过程中最复杂、高危的环节,102.5吨的起吊重量对重心把控要求极高,受力不均或操作偏差可能导致部件变形,直接影响机组运行效率与安全。
刘家峡水电厂提前论证方案,在转轮上冠、下环布设4组高强度吊耳,构建8点均匀受力“支撑网”。作业时,主、副钩操作员按“毫秒级”指令协同,先通过“主钩慢提、副钩缓降”实现90度垂直翻转,再拆除上冠吊耳卸扣,随后技术人员操控麻绳、尼龙绳“牵引网”,实时监测重心,匀速完成180度水平旋转,最终将转轮精准倒放至焊接工位,全程无磕碰、刮擦,用时50分钟。
