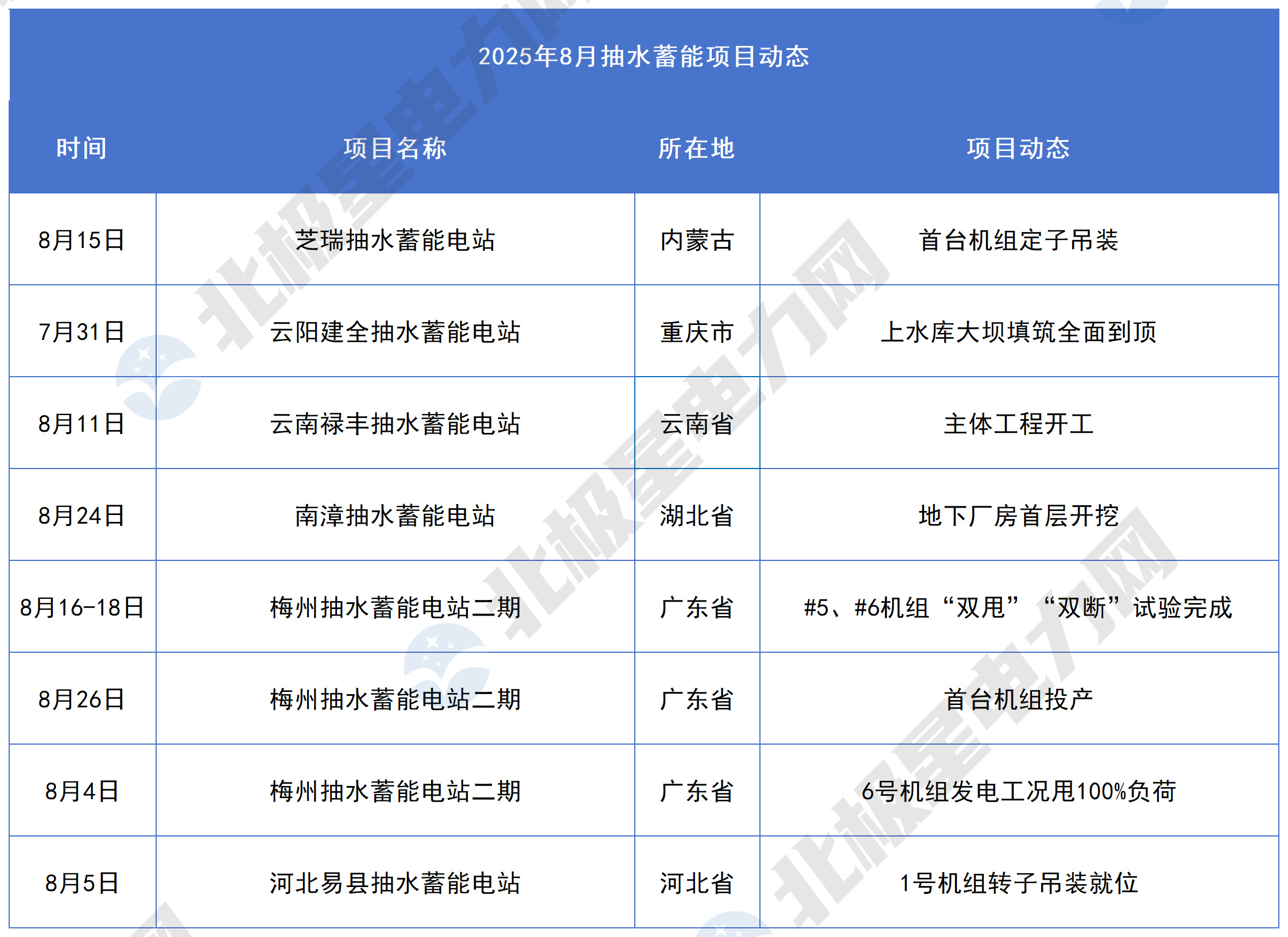

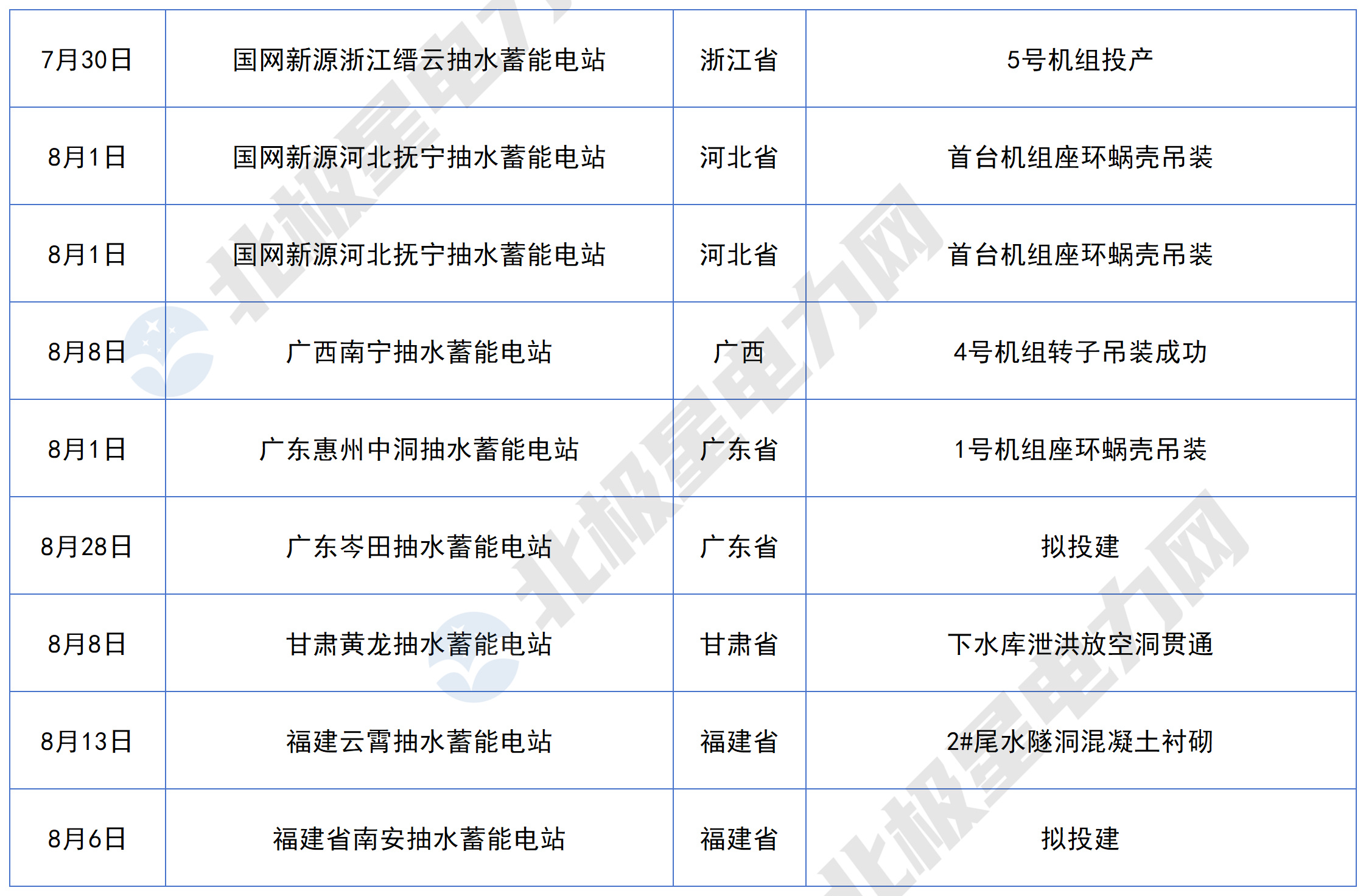

14座抽水蓄能电站新进展:2座电站机组投产、2家企业拟投建新项目

来源:北极星电力网

发布时间:2025年09月05日

点击数: 93

据北极星电力网不完全统计,2025年8月,14座抽水蓄能电站迎来最新进展,其中2台机组投产,深圳能源、福能股份分别宣布将投资建设抽水蓄能电站项目。

两大抽水蓄能电站新机组投产

8月26日,梅州抽水蓄能电站二期工程首台机组投产。据悉,据了解,总投资约120亿元的梅州抽水蓄能电站是粤港澳大湾区投资最大的抽蓄工程,建成后将推动大湾区抽蓄在运规模和调节能力分别突破1000万千瓦和2000万千瓦,为经济社会发展全面绿色转型强化电力支撑。

7月30日,国网新源浙江缙云抽水蓄能电站5号机组结束15天试运行,正式投产发电。据悉,缙云电站位于浙江缙云县,电站总装机容量180万千瓦,安装6台单机容量30万千瓦可逆式水泵水轮发电电动机组。

深圳能源、福能股份分别宣布投建抽水蓄能电站

8月28日,深圳能源公告称,公司控股子公司深能(河源)蓄能综合开发有限公司拟投资建设广东岑田抽水蓄能电站项目,该本项目总投资85.03亿元。据悉,该项目位于广东省河源市东源县,装机容量120万千瓦,拟装设4台300兆瓦单级混流可逆式水泵水轮机。本项目施工期划分为筹建期、准备期、主体工程施工期和完建期,初步安排筹建期18 个月,施工总工期69个月。

8月6日,福能股份召开第十届董事会第三十四次临时会议,审议通过《关于投资建设福建省南安抽水蓄能电站项目的议案》。南安抽蓄项目位于南安市东田镇,电站装机容量120万千瓦(4×30万千瓦),为日调节抽水蓄能电站,额定水头419m,电站距高比4.08。根据可研报告,南安抽蓄项目动态总投资780,154万元。



相关阅读:29座抽水蓄能电站项目取得重要进展——2025年7月抽水蓄能项目动态梳理
