观音岩水电站1号机下机架完成吊装

来源:水电七局

发布时间:2014年07月16日

点击数: 337

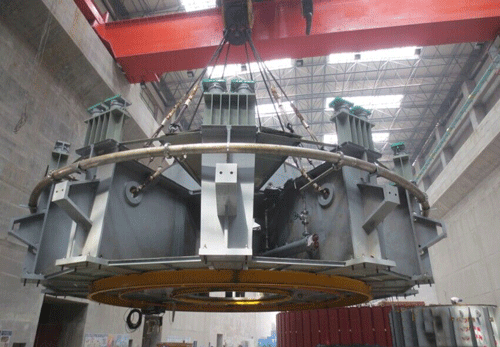

7月14日下午,由水电七局承担的观音岩水电站首台机组下机架顺利吊装到位,为下一步转子吊装奠定了基础。





下机架焊接完成后,在安装间进行预装,此次下机架吊装包含推力油槽、推力瓦、推力外循环油冷却器及盖板等附件,总重量约300吨。



下机架吊入机坑后,随即将进行镜板、推力头的吊装,且高顶管路打压、制动管路打压等工序穿插进行,为7月底首台机转子吊装做好准备。
