五月天山,惠风送暖,开都河畔捷报传。5月23日,由水电十二局承建的霍尔古吐水电站引水隧洞工程实现关键节点突破,圆满完成“5.23”节点目标,成功具备通水条件!
服务大局:勇担建设使命,筑牢能源基石

霍尔古吐水电站位于新疆巴音郭楞蒙古自治州和静县开都河中游,是新疆维吾尔自治区与国家能源集团“十四五”规划重点项目。电站投产后年发电量达16.2亿千瓦时,每年可节约标煤约54万吨、减排二氧化碳约163万吨,可有效优化南疆能源结构,完善区域水资源配置,直接带动当地就业超3000人,保障沿线农业灌溉与生态补水。

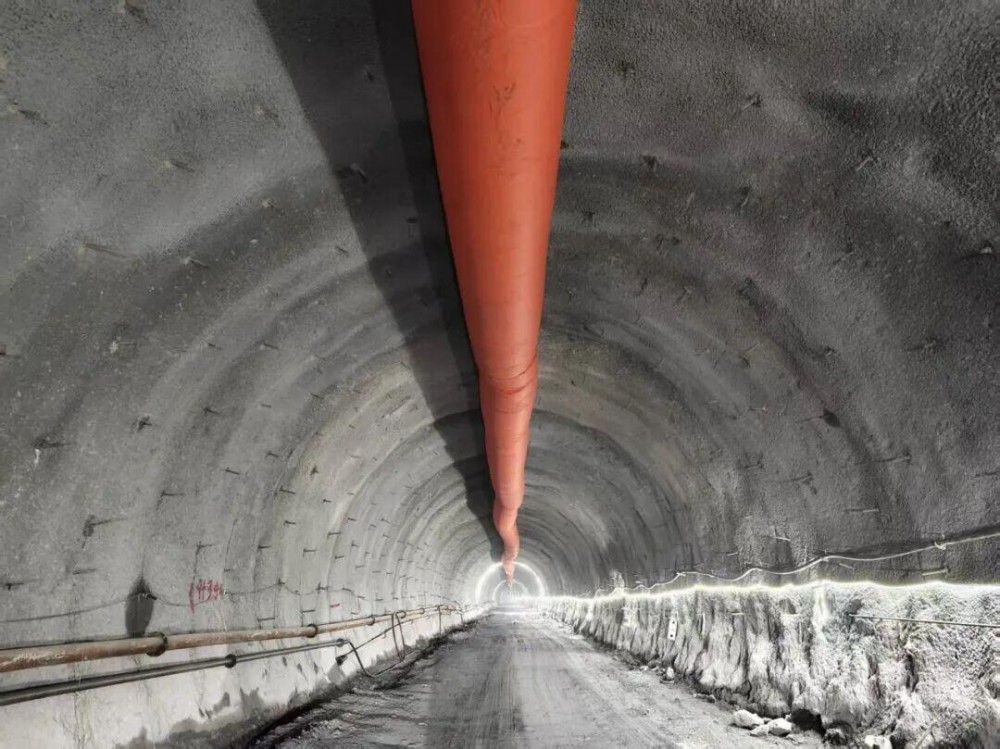

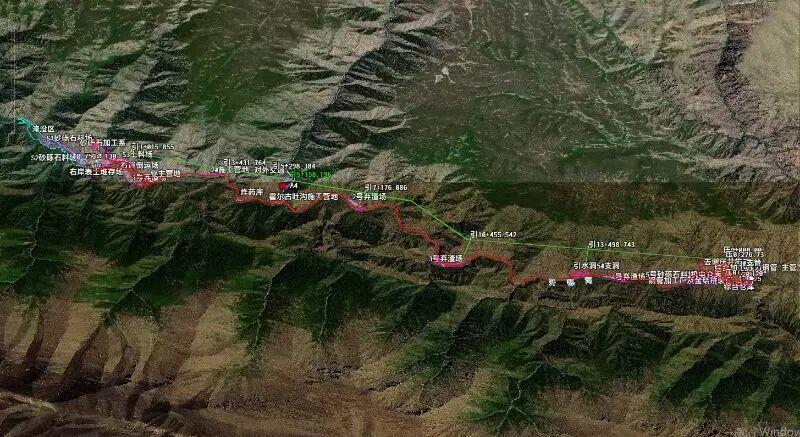

引水隧洞是项目核心控制性工程,是电站的“咽喉要道”。该隧洞为有压隧洞,是目前新疆最长的引水发电隧洞,全长18.2千米,其中水电十二局负责施工10.865千米,工程主体深埋天山南麓,施工区平均海拔超2000米,地质复杂、气候恶劣、施工难度极大。2023年4月开工以来,十二局人迎难而上,如期兑现节点承诺,以实干书写水利工程建设新篇章。
攻坚克难:直面多重挑战,确保优质履约

当地地质环境复杂, 隧洞穿越千枚岩、凝灰岩、石英岩等多种岩层,进口段易坍塌、中段岩体坚硬、后段富水易破碎。项目部组建地质勘察小组,运用超前地质预报、变形监测预判风险;针对破碎带与富水区,严格执行“短进尺、弱爆破、强支护、勤监测”,采用“超前注浆加固+分步开挖+及时支护”的方法,有效防范坍塌、突涌水。

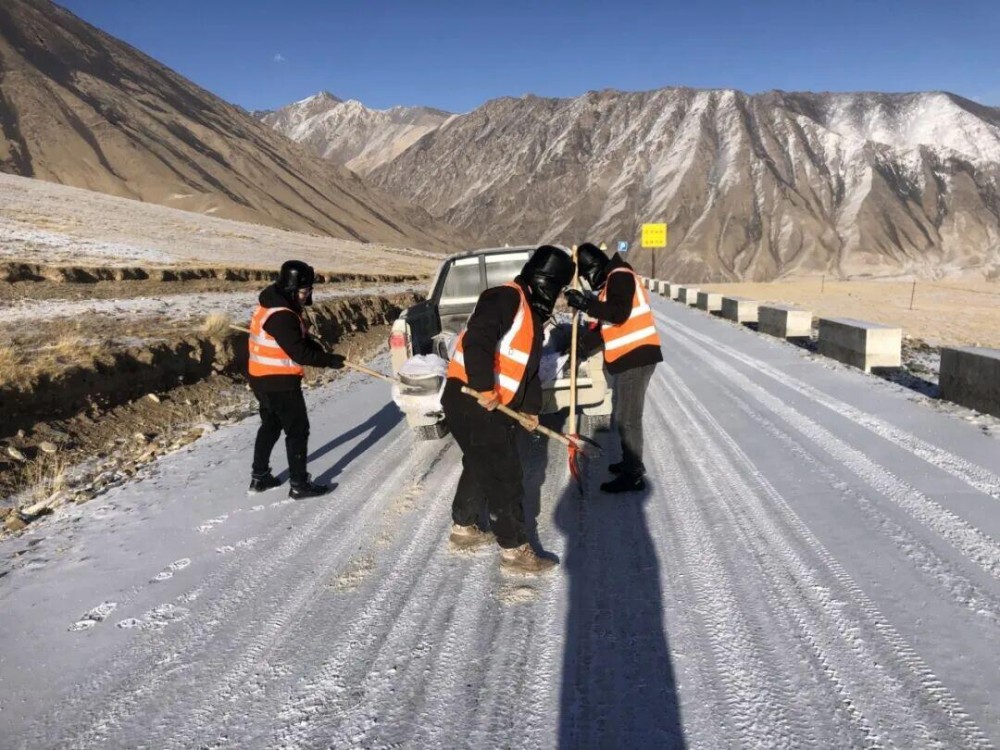

当地冬季漫长,最低气温零下30多摄氏度,沿线多为戈壁峡谷,唯一运输山路在冬季强降雪后易结冰封路,交通、物资保障压力极大。项目部组建专业清雪队伍,配备铲雪车、除冰剂,24小时值守,力求雪后第一时间恢复通行;采用“小型车辆转运+大型车辆直达”结合方式,优化运输方案。同时提前研判需求,搭建储备仓库,足量储备水泥、钢筋、燃油及应急物资,确保供应不中断。
技术赋能:加快工程建设,打造精品标杆

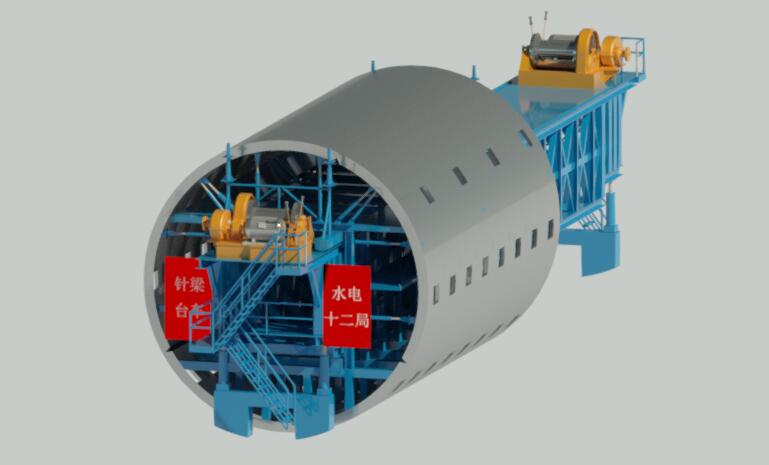

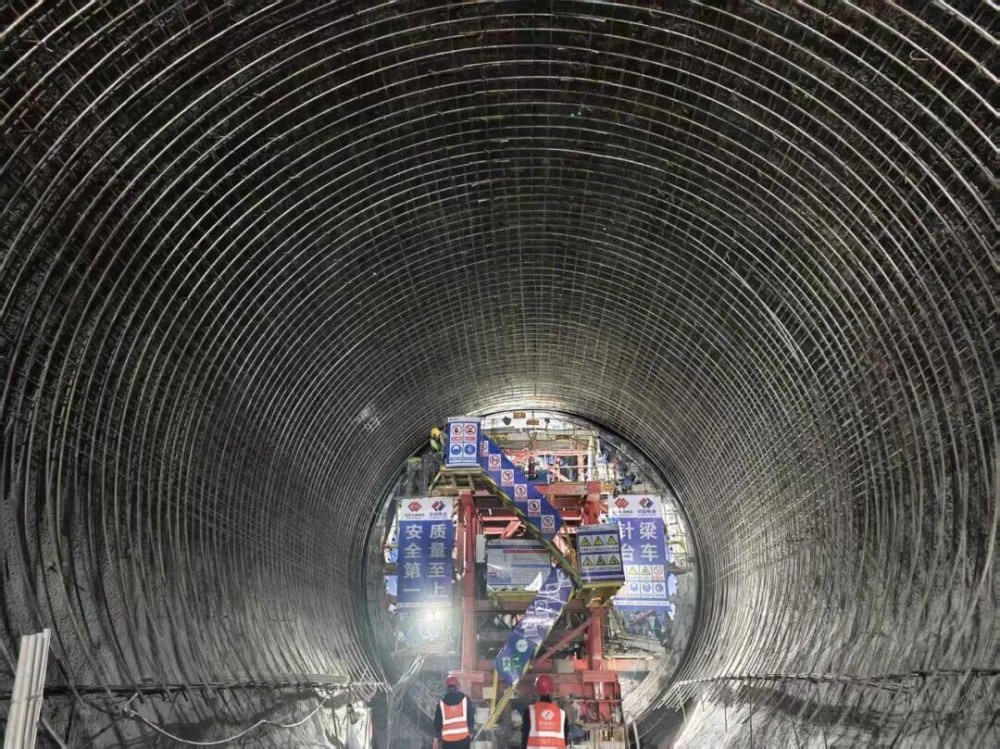

面对超长距离隧洞施工难题,项目部创新提出“长洞短打、化整为零”方法,并配套研发了隧洞通风固定装置,既有效减少风损,又大幅简化安装流程。由于传统台车笨重、适应性差,项目部研制出可移动调节式多功能台车,同步借助液压调整、移动滚轮与折叠平台,灵活适应不同断面尺寸。衬砌阶段,则引入6台针梁台车,集行走、模板、振捣于一体,通过精准定位与稳定控制,破解洞内狭小、衬砌精度要求高的难题,推动机械化、智能化施工落地。

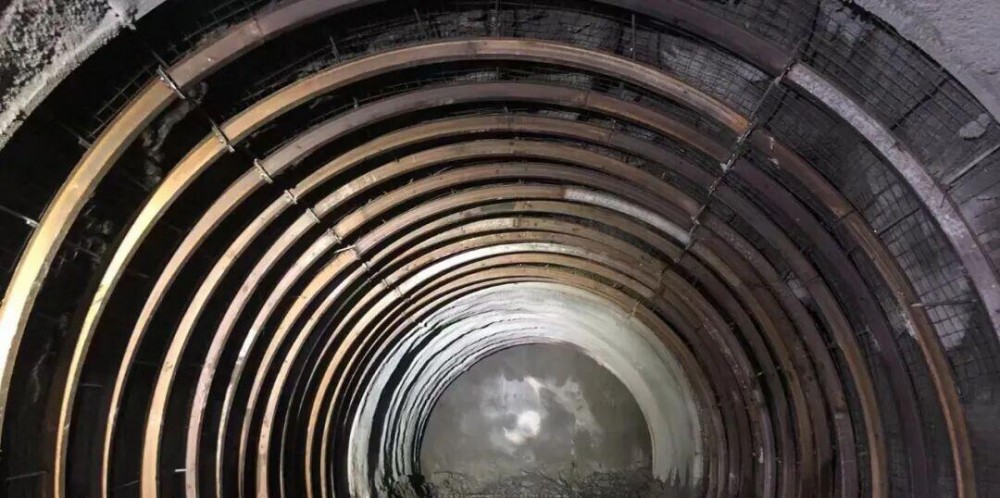

项目部十分注重工法研发,形成了《大断面水工隧洞单臂钻锚杆机械化施工工法》《预制拼装式钢拱架组合支护工法》等,显著提升应急处置能力,有效控制围岩变形,极大降低了安全风险。此外,项目部创新采取“一炮一支护”的方法严控进尺、及时支护,并在压力管道推行“工序循环计时法”,单循环时间从47.5小时压缩至20小时,刷新国内同类斜井施工记录!
民生关怀:做实安全环保,展现央企担当

当地林木众多,施工期间,项目部严格执行“三到位”原则:人员配备到位,设置6名专职防火安全员24小时轮值;设备投入到位,配备30台灭火器及2辆水车随时待命;管理落实到位,建立作业区全封闭管理、动火作业审批等制度。特别是在高火险期,主动与林场合作,开展联合巡护行动,确保了工程区域零火情,以实际行动守护了天山生态安全。项目部因防火工作成效显著,获得了当地林业部门颁发的“防火尽显风采,担当护航林草”锦旗。

项目施工过程中坚持“绿水青山就是金山银山”的理念,尤其将动植物保护放在首位:施工前细致排查沿线野生动物分布,精准划定生态红线,主动避开繁殖地、栖息地与迁徙通道;敏感区域加设警示标识并安排专人巡查,严禁机械人员进入,杜绝惊扰、伤害野生动物。同时,严控扬尘、规范弃渣、废水达标处理、降低噪声、及时生态恢复等措施同步落实,确保人与自然和谐共生。
接下来,水电十二局将持续以打造精品工程、绿色工程为目标,为优化南疆能源结构、推动绿色转型、服务新疆高质量发展作出更大贡献,书写新时代水利建设新篇章!
