泸州黄桷坝水库坝后电站即将建成发电

来源:四川新闻网

发布时间:2014年10月20日

点击数: 351

10月15日,虽然天空飘着蒙蒙细雨,但在黄桷坝水库坝后电站项目施工现场,工人们正在抓紧安装设备和调试。"目前,设备安装已基本完成,正在抓紧进行设备调试,预计月底前试运行发电。"现场项目负责人石清介告诉笔者。

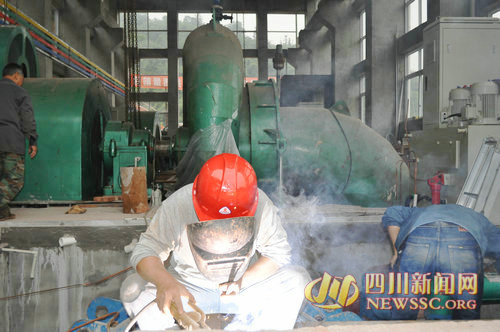

施工现场


据悉,位于纳溪区上马镇境内的黄桷坝水库坝后电站项目总装机容量为1200kw,总投资2152万元,投产后年发电量可达450万千瓦时,是目前市内较先进的少人值守、无人值班数控操作电站。目前,已完成土建、引水渠、压力管道、厂房、电力线路建设,水轮机、发电机、综合控制屏、测温屏、交直流电源屏、电脑测速器等设备已基本完成安装,正在抓紧进行设备调试和10KV变电站及并网线路建设,预计月底前试运行发电。

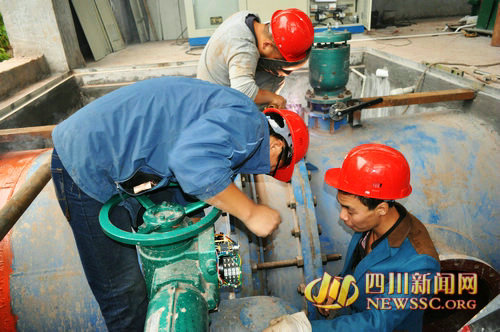

工人正在进行进水阀门的安装和调试



"除了坝后电站,弃水电站也在加快建设。"现场项目负责人石清介告诉笔者,计划投资3000万元的弃水电站项目已完成投资850万元,完成了征地补偿、安置、场平、规划设计和1公里进场路建设,涉及的1898米隧洞工程中,一号隧洞448米已全线贯通,并完成水泥浇筑;二号隧洞1200米已打通1100米;三号隧洞250米即将启动。


  随着坝后电站的建成发电,黄桷坝水库这座以以农业灌溉为主,兼防洪、供水、发电、旅游等综合功能的中型水利工程将初见效益。
