国电集团大渡河大岗山水电站大坝全线封顶

来源:国电大渡河公司

发布时间:2014年11月03日

点击数: 698

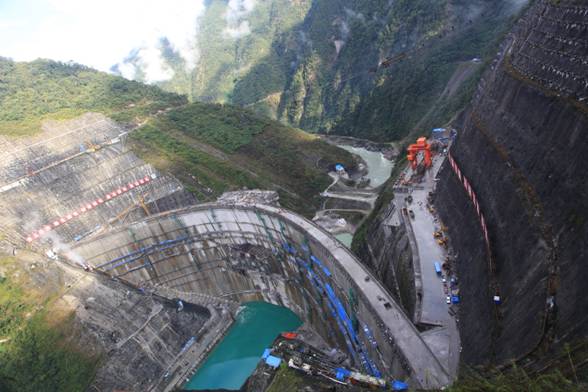

10月30日上午10时整,国电大渡河大岗山水电站大坝浇筑现场,业主、设计、监理、施工单位等四方工程建设管理人员严阵以待,翘首以盼最后一罐混凝土的到来。11时8分,随着14号坝段的最后一罐混凝土入仓、振捣、收仓,大岗山水电站大坝工程全线浇筑至大坝1135米设计高程,标志着大岗山水电站大坝工程宣告结束,大坝施工划上了一个圆满的句号。





“快看,吊罐来了,来了,来了……”随着人群中一阵急促而又激动的声音响起,大家的目光聚焦在装有最后一仓最后一罐混凝土的吊罐上,只见缆机在指挥下吊着24吨重的9.6方混凝土向浇筑仓位缓慢就位,在下料工熟练的控制下,混凝土穿过钢筋网徐徐落下,这时施工员赶上去用温度计测量着混凝土的入仓温度,确认合格后,麻利的打了个OK手势。等候在仓位的振捣工人开始迅速振捣,不一会,最后一个仓位的缺口被振动铺平了,大坝呈现出完整清晰的轮廓,像一条混凝土巨龙雄踞在大岗山之间,横亘在大渡河两畔。



大岗山水电站大坝全线封顶,为实现11月份的导流洞下闸蓄水和2015年7月首台机组发电奠定了坚实的基础。



大岗山工程是我国西部大开发十大重点工程之一,也是集团公司在建最大的水电项目,装机容量260万千瓦,安装4台单机容量65万千瓦的水轮发电机组,年发电量达114.5亿度。



大岗山水电站挡水建筑物采用混凝土双曲拱坝,坝顶高程1135米,建基面最低高程为925米,最大坝高210米。大坝顶拱中心线弧长635.47米,大坝坝身设置4个泄洪深孔和3个导流底孔,由于抗震需要,没有设置泄洪表孔,由泄洪深孔和右岸泄洪洞联合泄洪。大坝共需浇筑混凝土约318万立方米,从2011年9月23日开始浇筑第一仓混凝土到今日全线封顶,总历时3年。
