今天是2024年07月18日 星期四

国内最难截流水电站合拢 计划2015年6月开始发电-桐子林水电站

来源:四川日报

发布时间:2014年11月14日

点击数: 449

【新闻导读】桐子林水电站三期明渠截流龙口最大流速达到7点45米每秒,上下游最大落差达到10米,在同类型水电站施工中综合难度属国内之最。

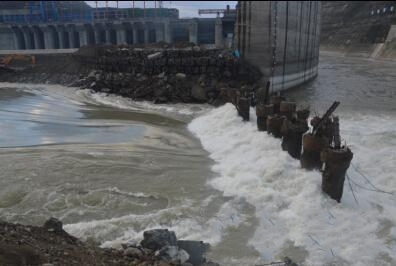

截流龙口(资料图)



合拢前的龙口(资料图)



近日,随着最后一车大块石倒入龙口,四川攀枝花桐子林水电站三期明渠截流成功合拢。这标志着武警水电三总队依托水电站截流任务提高水库水坝决口封堵救援能力得到了进一步提升。



近年来,武警水电部队承担了大量的应急救援任务,特别是堰塞湖排险,水库水坝决口封堵等。去年四川芦山抗震和今年云南鲁甸红石岩堰塞湖排险中,该部队作为专业救援部队成为救援主攻力量。水电站施工中的截流和应急抢险中的水库大坝等决口封堵有着相似的施工程序,武警水电部队充分利用桐子林水电站工程截流这一练兵平台,旨在进一步提高警官的指挥能力和士官的专业装备的操作能力,为应急救援任务中决口封堵的战法技法研究提供了宝贵的经验。



由武警水电三总队承担施工任务的桐子林水电站位于攀枝花市盐边县境内,是国家西部大开发战略的标志性工程。桐子林水电站三期明渠截流龙口最大流速达到7.45米每秒,上下游最大落差达到10米,在同类型水电站施工中综合难度属国内之最。针对龙口落差大、龙口流速快等均属国内明渠截流难度之最的特点,武警水电三总队组织专家组多次进行截流水力模型实验并从各基层单位抽调270多名参加过四川芦山和云南鲁甸抗震救灾任务中的技术骨干力量参与施工。



据悉,武警水电官兵24小时不间断监测水文数据,依据相关数据监测和水力模型试验分析,他们采用右岸预进占的战法,截流戗堤龙口段采用全断面推进和凸出上游挑角两种进占方式,堤头抛投采用直接抛投、集中推运抛投和卸料冲砸抛投三种方法。经过连续10天9夜不间断施工,11月8日下午15时截流成功合拢,比预定计划提前7天。



桐子林水电站以发电任务为主,兼有下游综合用水要求,计划2015年6月首台机组发电,2016年6月工程竣工。工程静态总投资51.91亿元,多年平均发电量29.75亿千瓦时。工程建成后将对缓解我国能源供需矛盾紧张、改善用能结构、提高清洁能源利用率等产生重要意义。



原标题:国内最难截流水电站合拢 计划2015年6月开始发电




特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
