今天是2024年12月26日 星期四

川电东送项目长河坝水电站大坝开始全断面填筑

来源:四川日报网

发布时间:2013年07月24日

点击数: 1814

 7月21日15时18分,由水电五局城建的国内第二大砾石土心墙堆石坝长河坝水电站心墙砾石土开始填筑,标志着长河坝水电站大坝工程进入全断面填筑。



      长河坝水电站是大渡河水电基地“川电东送”的骨干电源,总装机容量260万千瓦,总库容10.75亿立方米。长河坝大坝集中超高心墙堆石坝、河床深厚覆盖层、高地震烈度、狭窄河谷四大难度于一体,目前世界上还没有同等规模的工程建成。长河坝水电站大坝为砾石土心墙堆石坝,最大坝高240米,坝顶长度502.85米,坝顶宽度16米,砾石土总填筑方量428万立方米。

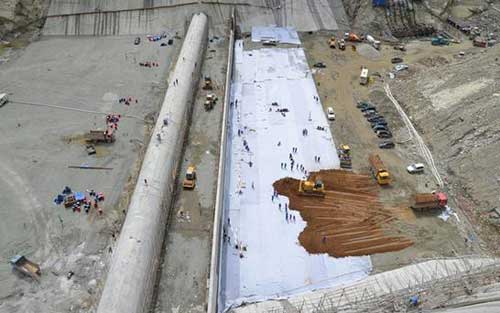

长河坝水电站大坝砾石土心墙开始填筑


为实现该电站大坝工程全断面填筑目标,水电五局长河坝施工局带领广大员工经过半年的精心策划与组织,从2012年年底开始加大专业队伍的培训进与设备投入,着重抢工大坝基础覆盖层固结灌浆施工,2013年4月完成所有基础覆盖层灌浆。该电站大坝工程具备全断面填筑条件时,长河坝电站工程又经历了“4.20”雅安芦山地震考验,经排查,刚施工完毕的刺墙与廊道混凝土均出现裂缝,心墙砾石土填筑工作暂缓进行。业主、设计、监理与水电五局四方开会商议对裂缝进行注浆封闭处理。



两个月时间的裂缝处理让承建大坝工程的水电五局长河坝施工局一度陷入困境,刺墙廊道外包防渗材料的重新试验选型采购,时间上大大滞后了工程的整体施工进度。今年7月21日,大坝刺墙上游30米范围内6940平米土工膜铺设焊接完成,满足砾石土填筑要求,努力实现心墙填筑节点,为实现2016年长河坝电站提前一年发电打下基础。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
