今天是2024年12月26日 星期四

四川雅砻江锦屏一级水电站第二阶段蓄水成功

来源:北极星电力网

发布时间:2013年07月25日

点击数: 1438

 2013年7月18日23时,锦屏一级水电站顺利蓄至死水位EL.1800m,枢纽工程运行正常,库岸基本稳定,标志着锦屏一级水电站第二阶段蓄水取得圆满成功。


大坝放空底孔过流



锦屏一级水电站第二阶段蓄水于2013年6月中旬按计划开始,水位上升速度控制在4m/d,6月30日零时顺利蓄至EL.1760m水位。水位在EL.1760m停留了5天,7月4日20时开始继续向上蓄水,水位上升速度控制在3m/d,7月18日23时顺利蓄至死水位。



     锦屏一级水电站第二阶段蓄水期间,大坝变形、渗流渗压、应力应变无异常变化,各项指标均在设计控制指标范围内,枢纽工程运行正常,库岸基本稳定。监测成果表明,锦屏一级大坝混凝土浇筑工程、基础处理工程、渗控工程等施工质量优良。

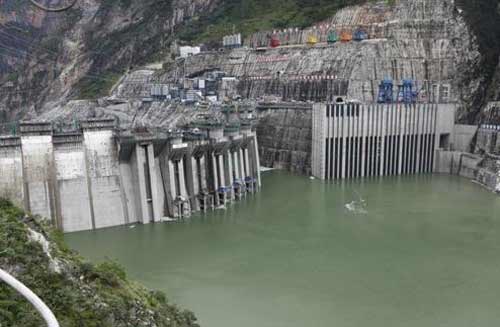

 坝前及进水口最新面貌


锦屏一级水电站第二阶段蓄水取得圆满成功,为按期投产发电和下阶段蓄水奠定了坚实基础。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
