大化水电厂1号新主变设备安装提前完成

来源:广西桂冠大化水电厂

发布时间:2015年01月12日

点击数: 656

2015年1月4日,经过广西桂冠大化水电厂检修人员21天的艰苦努力,抢在天气变恶劣之前,把1号新主变压器本体及相关连接设备安装完毕,比计划提前3天,该新主变压器的安装完成标志着已投运了31年的原主变结束了其使命。

主变套管安装

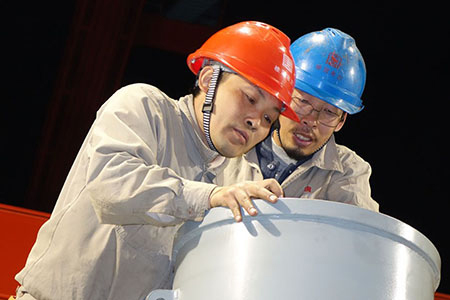

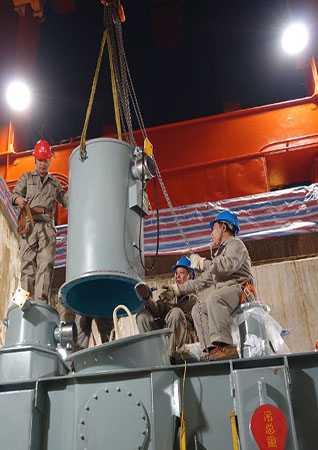

主变本体安装

主变外围设备安装

大化1号主变更新改造从2014年12月17日开始,检修人员密切配合、合理安排工作,充分利用了天时地利人和的条件,连续作战,经历了旧主变相关设备,冷却器、高中低压测套管、油枕等附属设备的拆除及主变本体牵引出坑等。最后经过3天元旦假期的高效率工作,主变及外围电气设备更换改造工作基本完成,为新主变投入运行打下了良好基础。
