今天是2024年12月26日 星期四

溪洛渡左岸电站正式投产发电 仅次于三峡

来源:中国新闻网

发布时间:2013年07月30日

点击数: 1137

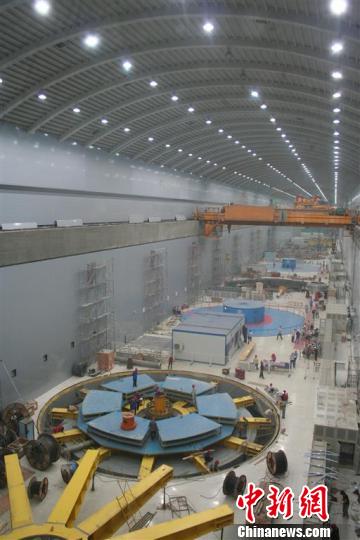

 溪洛渡左岸地下电站全景 张冬梅 摄



中新网溪洛渡7月29日电(张冬梅)据中国葛洲坝集团消息,7月29日,溪洛渡左岸地下电站6号机组正式交付电厂投入商业运行,标志着该电站正式投产发电。与此同时,8号机组于28日正式进入72小时试运行。



溪洛渡左岸地下电站6号机组是由哈尔滨电机股份有限公司制造的77万千万空冷机组,于2011年10月27日开始安装;2013年7月27日顺利通过72小时试运行,29日正式交付电厂投入商业运行。



8号机组是上海福伊特水电设备有限公司生产制造的77万千万空冷机组,其独有的工艺结构首次运用于大型水轮发电机组,具有结构复杂、工艺要求高等特点,给机组安装创精品目标带来了挑战。该机组于2010年6月15日开始安装,2013年7月28日下午16时正式进入72小时试运行。



6号、8号机组启动后,分别经过空转试验、机械过速试验、发电机升流、升压试验、并网及负荷试验等一系列试验之后,运行监测数据显示:各项主控技术指标均优于设计要求,机组安装质量达到溪洛渡“精品机组”标准。



溪洛渡水电站是中国仅次于三峡工程的第二大水电站,共装机18台77万千瓦机组,目前已有3台机组投运,按照计划,今年内将有10至12台机组投产发电。(完)



特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
